新入社員日記
Diary

搬入量ー空袋=使用数量!?

2026年5月26日

工事で使う材料は、「必要な量がきちんと使われているか」を確認する必要があります!

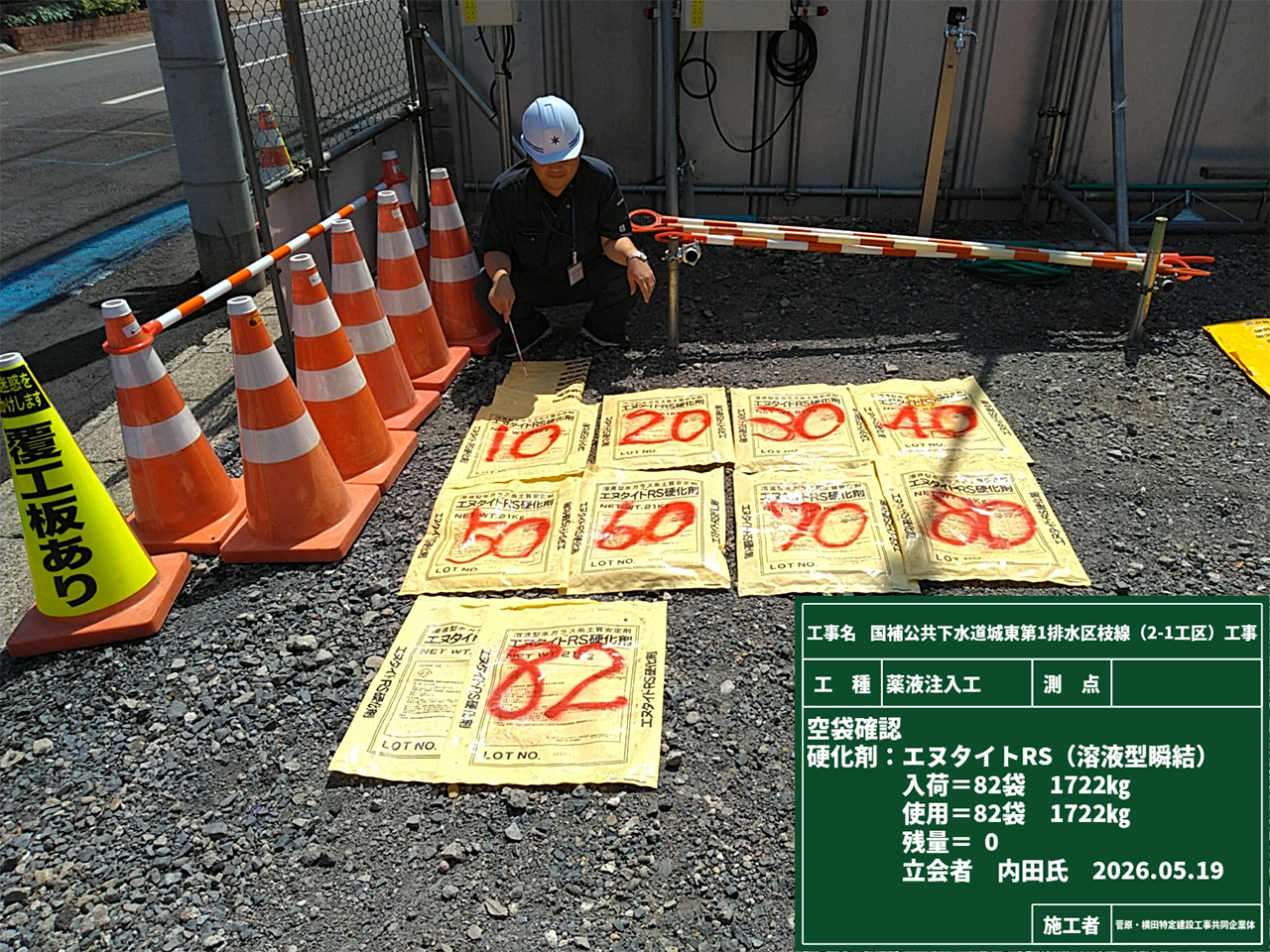

そのため、搬入時に撮影した材料の写真と、使い終わった後の空袋の写真を見比べて使用数量を確認します📸

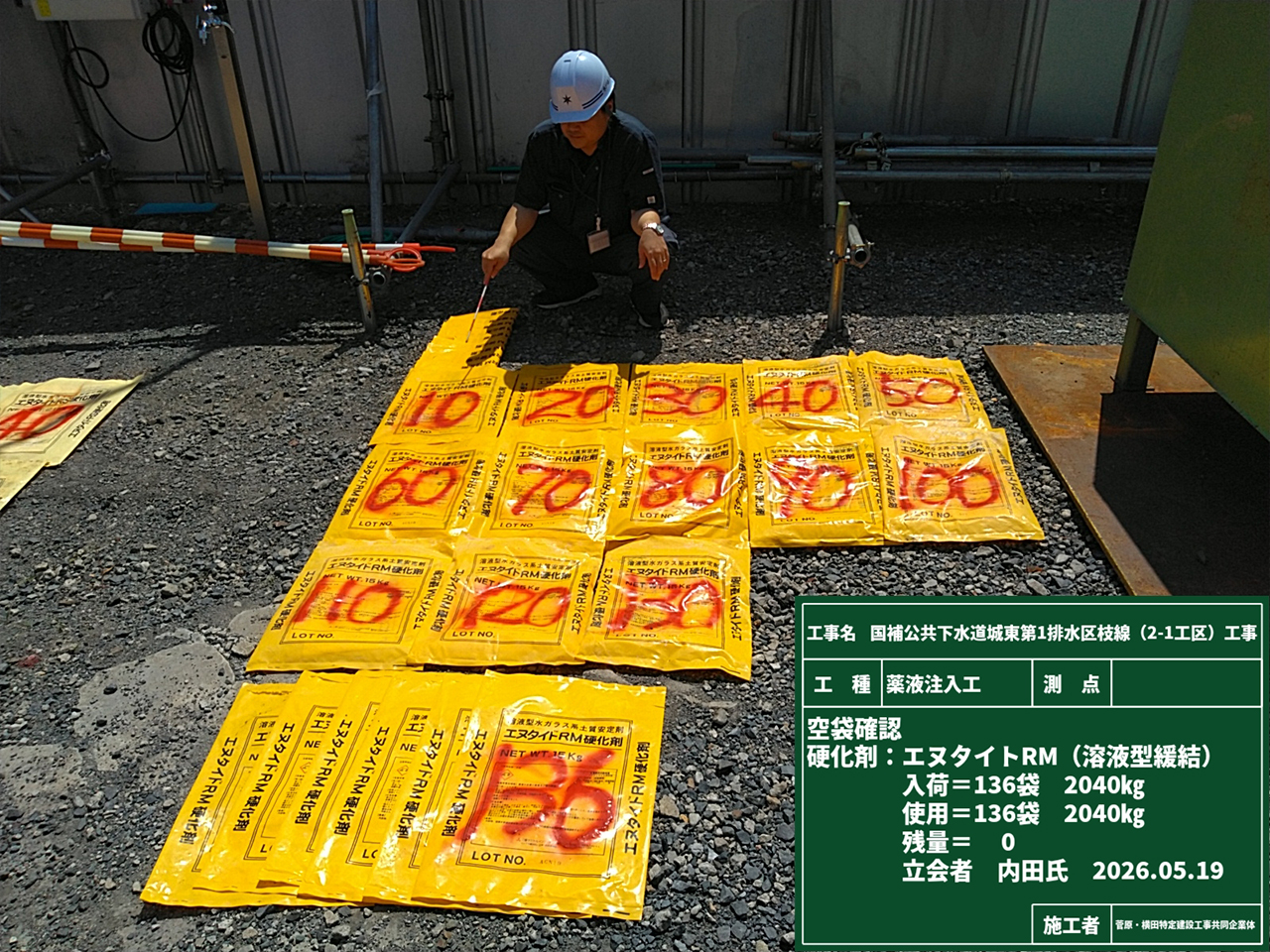

この写真は、使用後の空袋を確認しているところです⛑

「え?空袋まで写真を撮るの?」と思われるかもしれませんが、実はこれも大切な管理業務のひとつなんです👍
普段はあまり注目されない空袋ですが、現場では大事な証拠品として活躍しているんですよ✨

見えない地下で大活躍!薬液注入工事とは?

2026年5月21日

推進工法では、道路を大きく掘らずに地下へ管を通していきます!
ですが地下には、湧水・やわらかい地盤・既設埋設物など、さまざまな注意点があります⚠
そこで登場するのが「薬液注入工」です! 地盤を安定させ、安全に工事を進めるための大切な作業です✨
今回は、その施工の様子をご紹介します!

【注入前の作業】

注入する前には、位置や既設埋設物を事前にしっかり確認します!

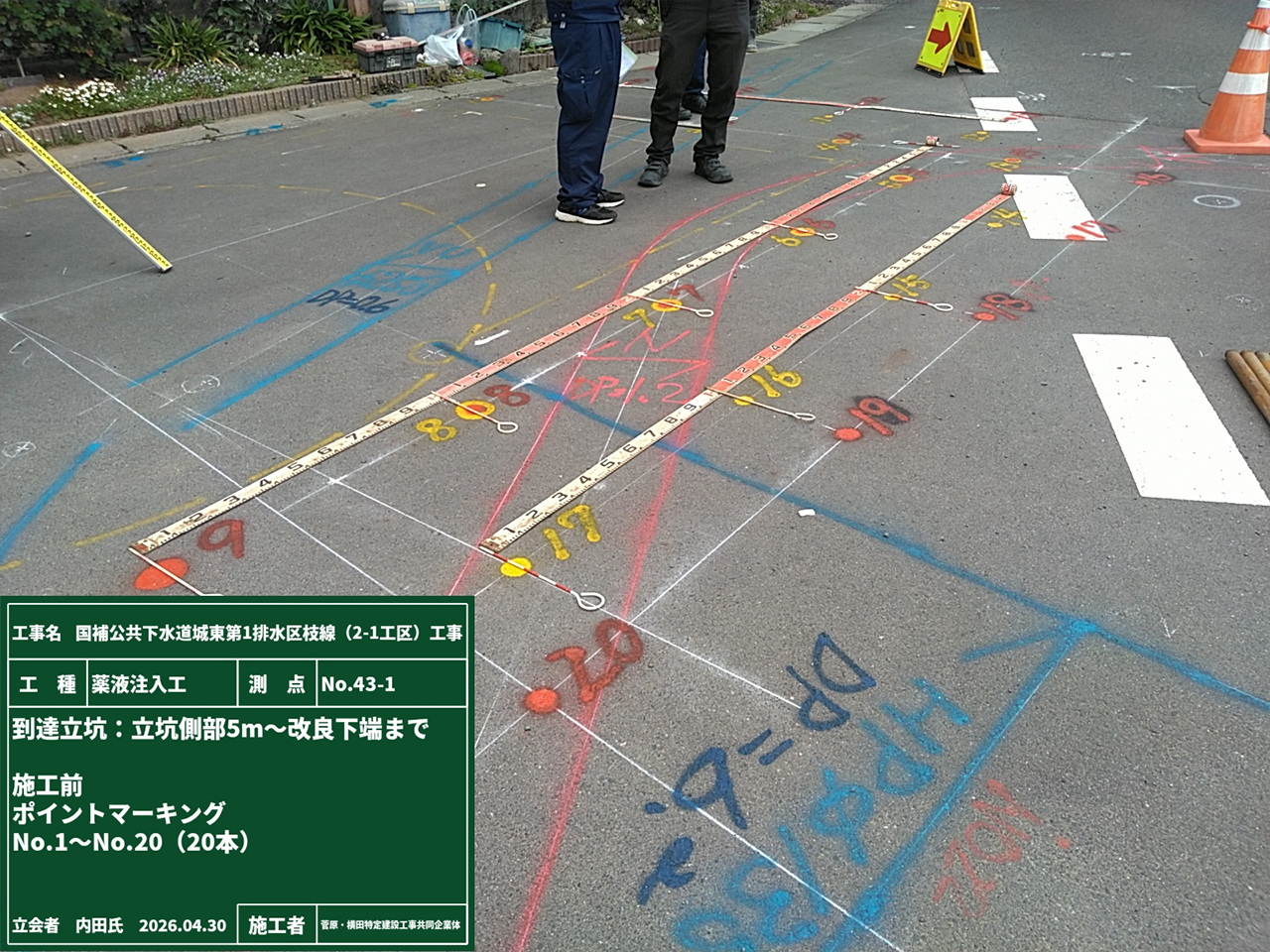

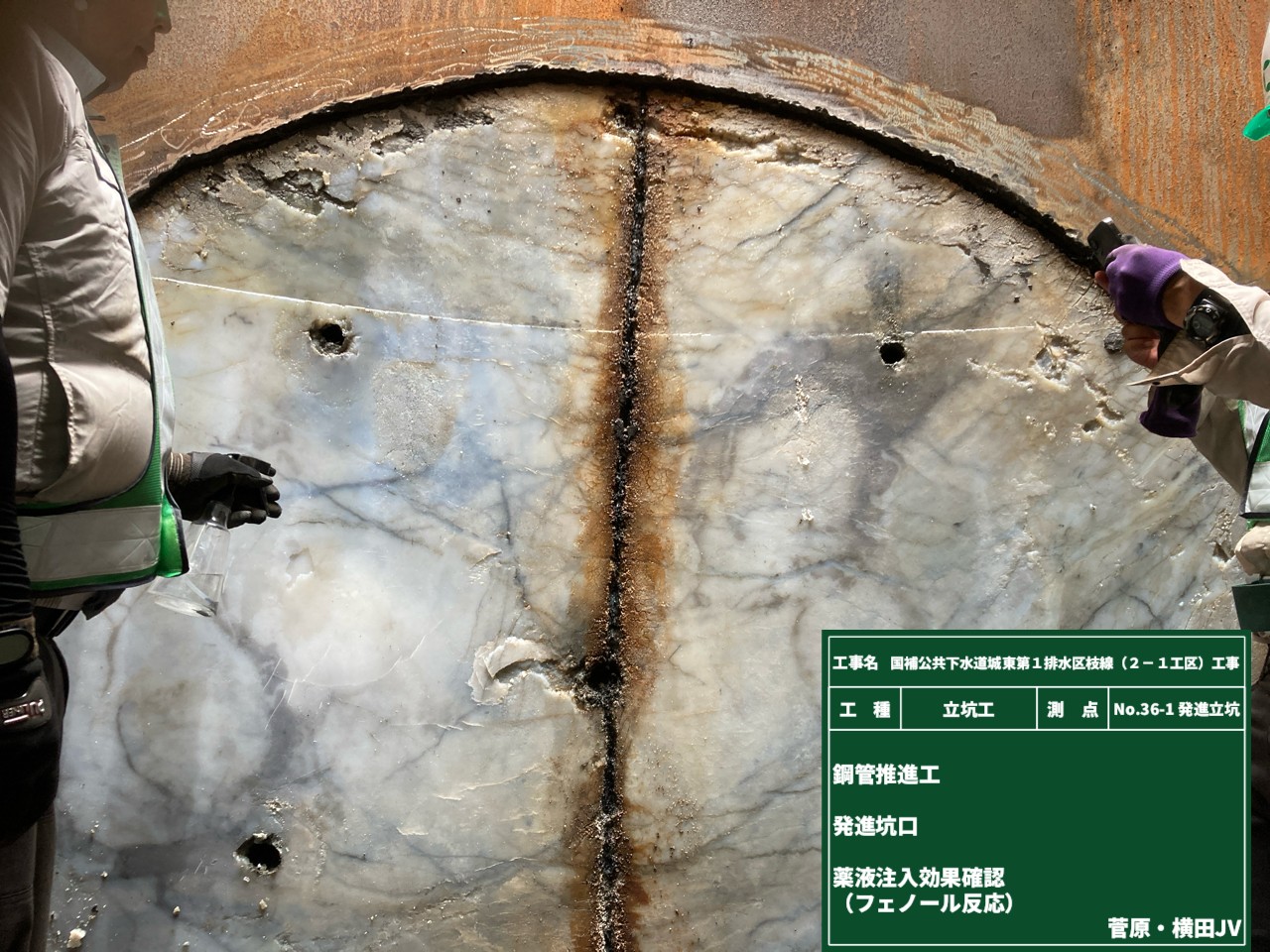

1枚目の写真にありますカラフルな道路がその証です✨
そして、更に重要なのが、”観測井戸設置と水質管理”です。
立坑の注入域から10m以内に1箇所ずつ設けて、地下水位や水質を確認して周辺環境への影響が出ないよう管理しています。

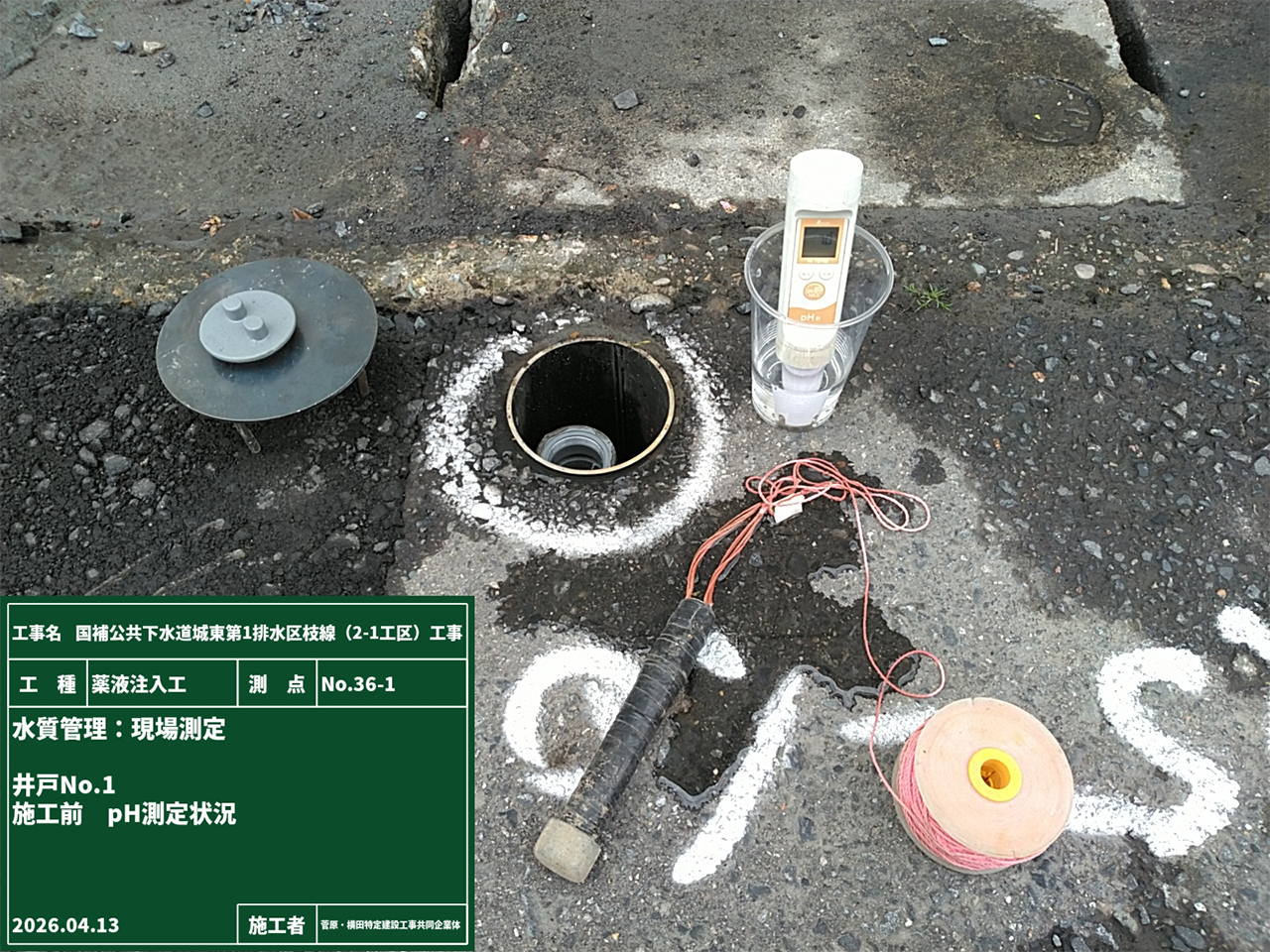

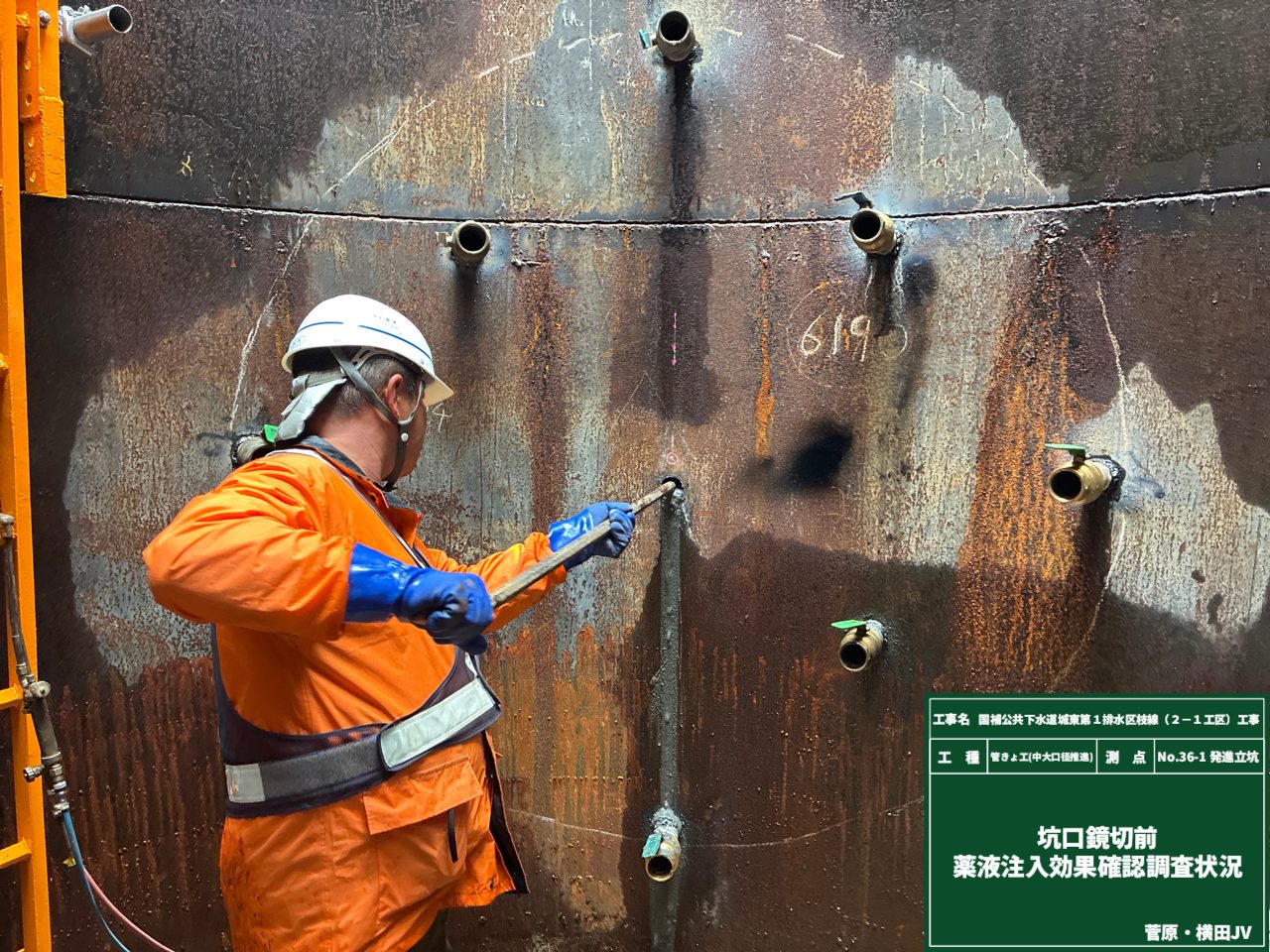

pH測定は、着工前だけでなく、施工中~工事完了後まで継続してチェックを行います💧🧪

【注入作業中】

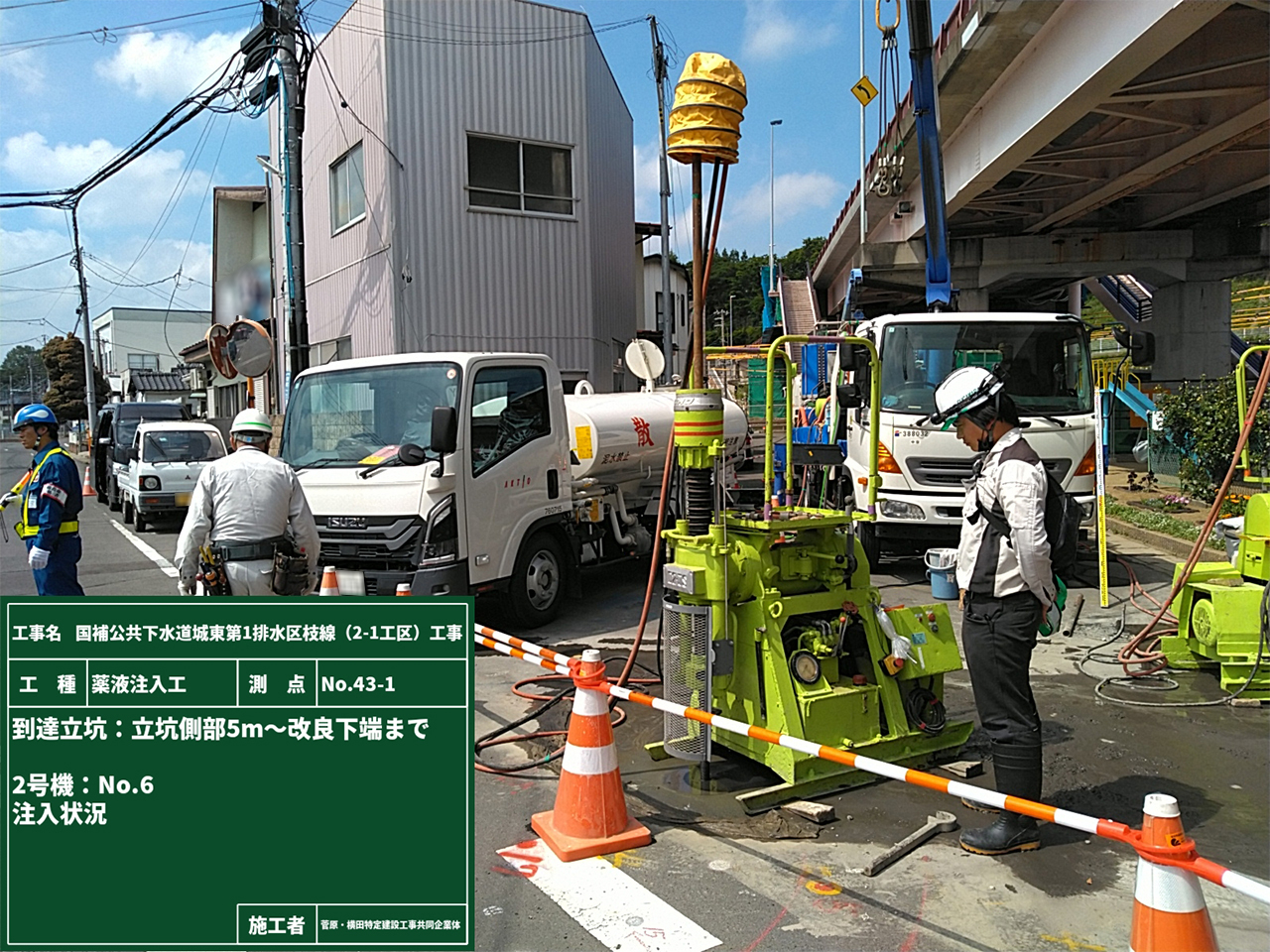

いよいよ注入開始!!
発進立坑・到着立坑の周辺、そして既存の農水水路を保護するため、それらの周辺にも薬液注入を行います。

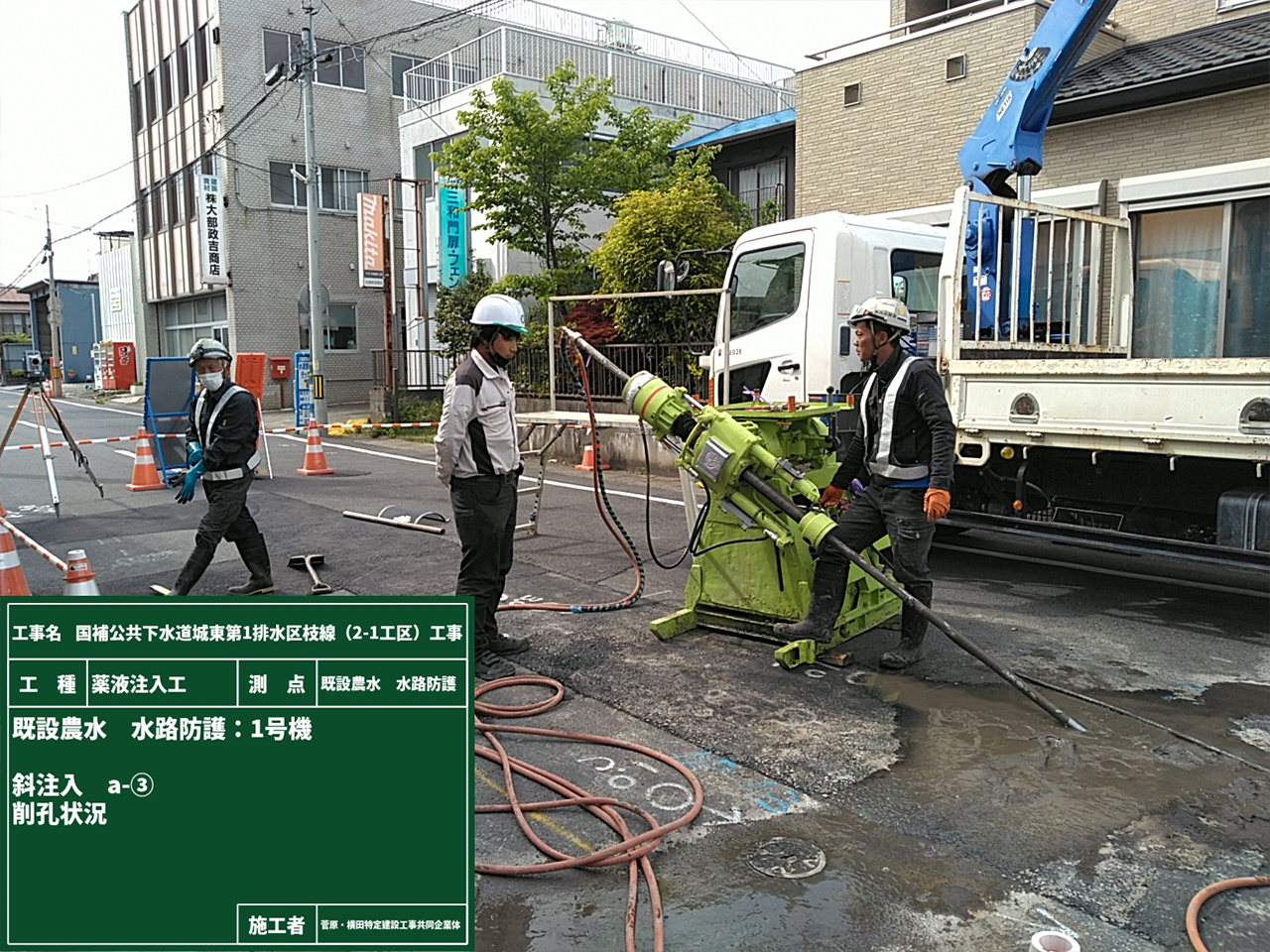

既存用水路付近の作業は斜め方向からの施工になるため、注入角度がとても重要です👀

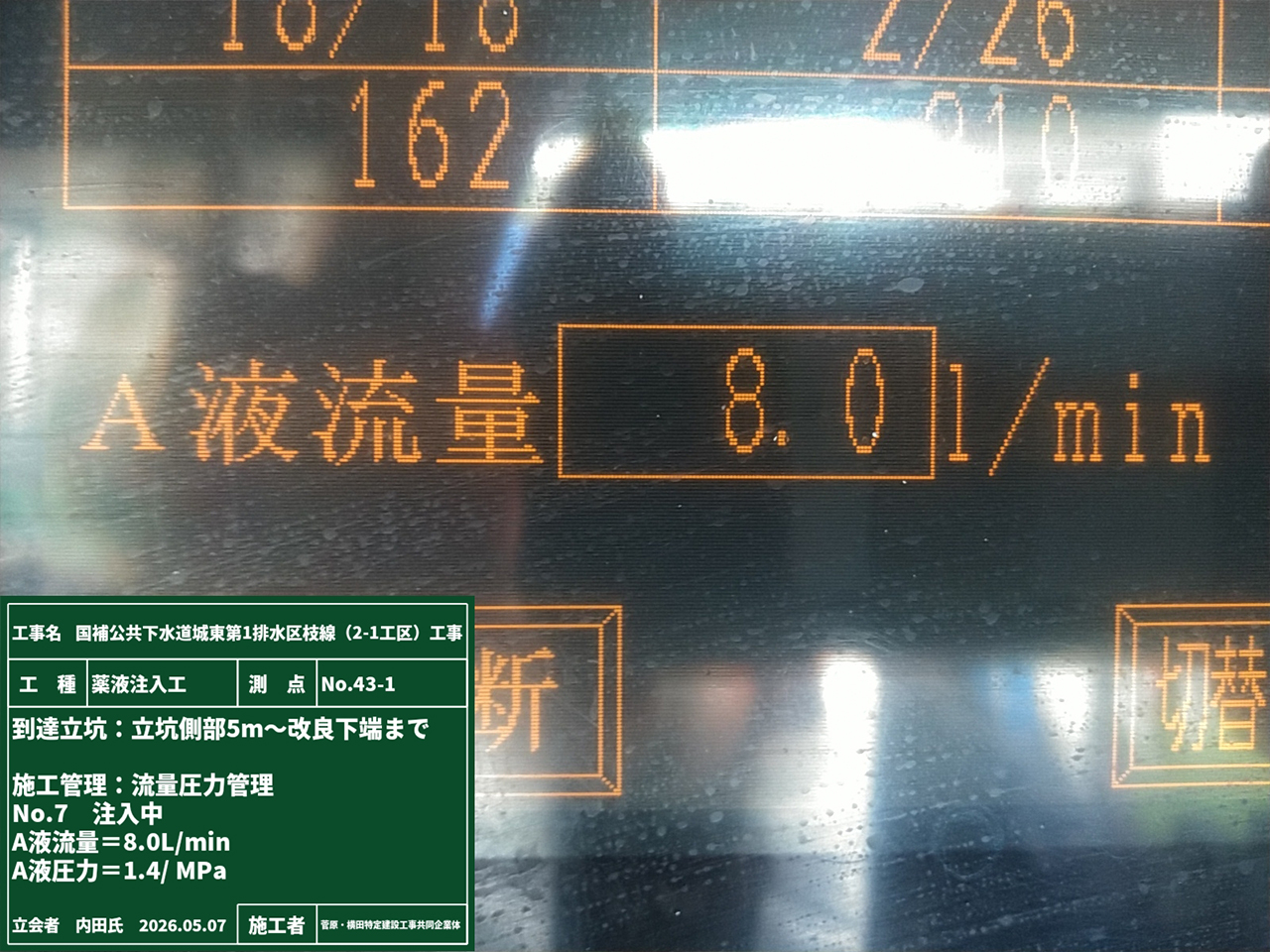

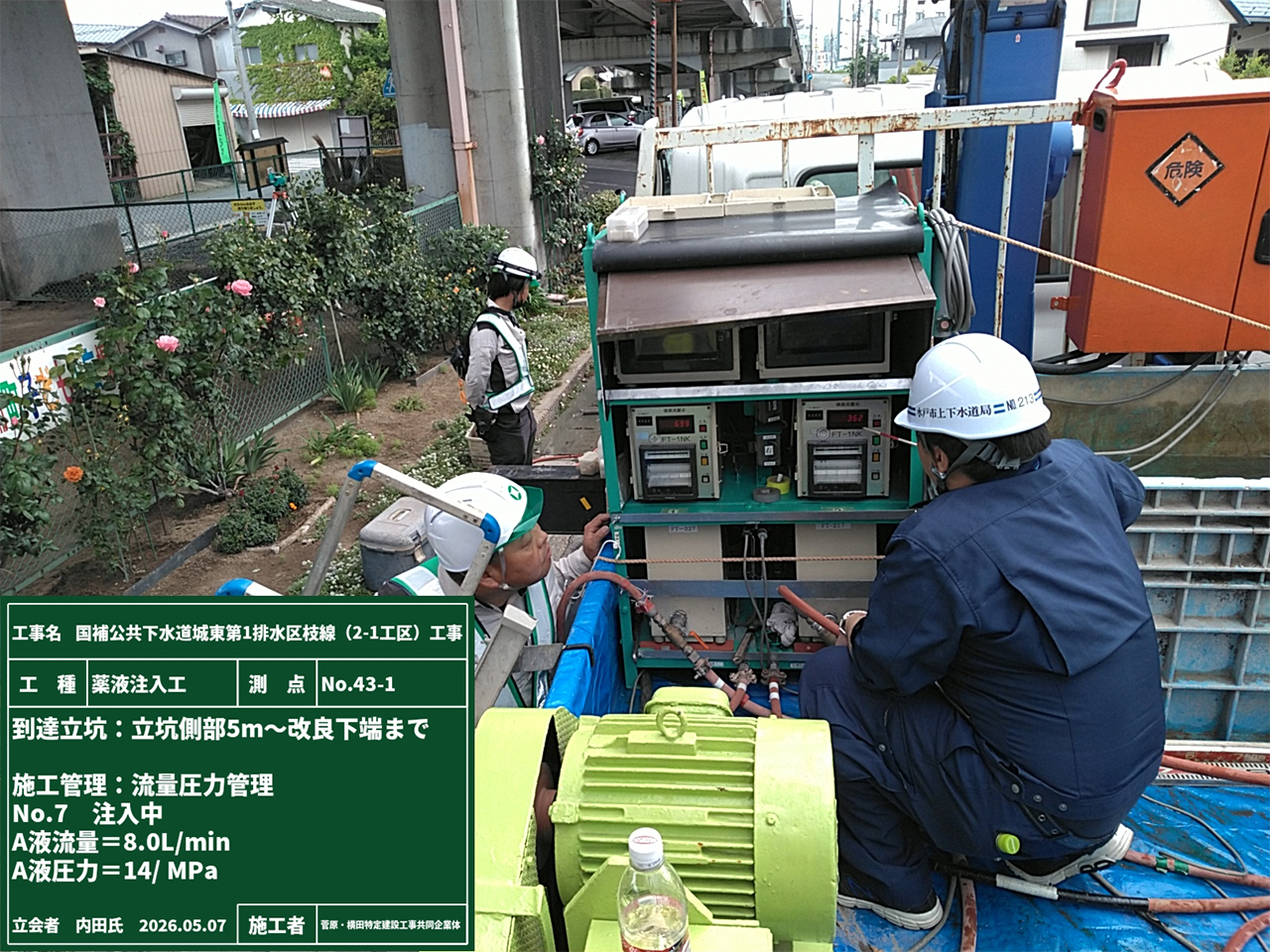

注入中は、ポンプ流量や圧力を細かく確認しながら施工を進めます。
周辺に地下埋設物がある場合には、標準の注入速度よりもゆっくり注入する事もあるんですよ👍
こうした細やかな管理によって、安全な推進工法につながっています!

幸せを探して🍀🌹

2026年5月11日

ふと脇道を見ると、クローバーが生えていました。
皆さんは、探したことがありますか? そう、「幸運」や「約束」の花言葉を持つ”四つ葉のクローバー”です!
所説ありますが…
四つ葉のクローバーは、通常3枚の小葉を持つシロツメクサが、踏まれるなどのストレスで傷がつくことで突然変異を起こし、
葉が3枚→4枚になったものらしいです!

見つかる確率は約1万~10万分の1と言われるほど希少であることから、幸運のシンボル✨とされている説と、
信仰・希望・愛という3枚の葉に、「幸福」という4枚目の葉が加わる説など、幸せにまつわるジンクスが沢山あります🤗
写真では少し見つけにくいかもしれませんが、皆さんにも幸せをお届けです🍀

そして、四つ葉のクローバーの隣には、綺麗な薔薇も咲いています🌹
ここは「柵町子どもの広場」という場所で、国道51号線の下にあります。
現場付近は、お知らせしている通り交通規制を行っておりますので、なかなか近くまで来られない方もいらっしゃるかもしれません。

そこで今回は、満開に咲いているバラを写真でお届けしました✨
(ちなみに…バラの花言葉は色や本数によってそれぞれ違った意味があるそうです! 興味のある方は是非調べてみてくださいね😊)

舗装補修

2026年5月8日

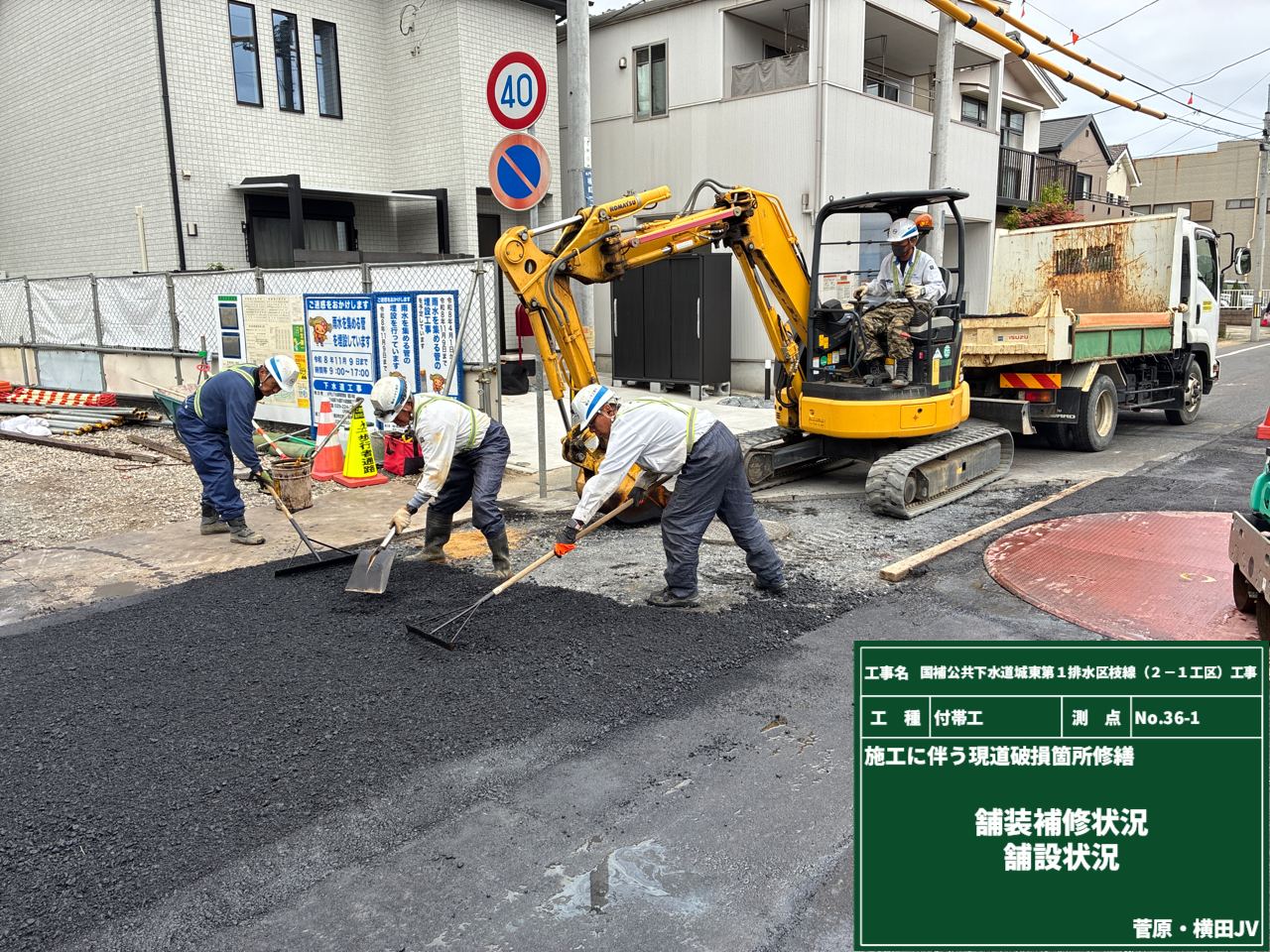

発進基地づくりの作業に伴い、現道の舗装補修を行いました!

まずは既設の舗装版を撤去・搬出し、路面を整えます。

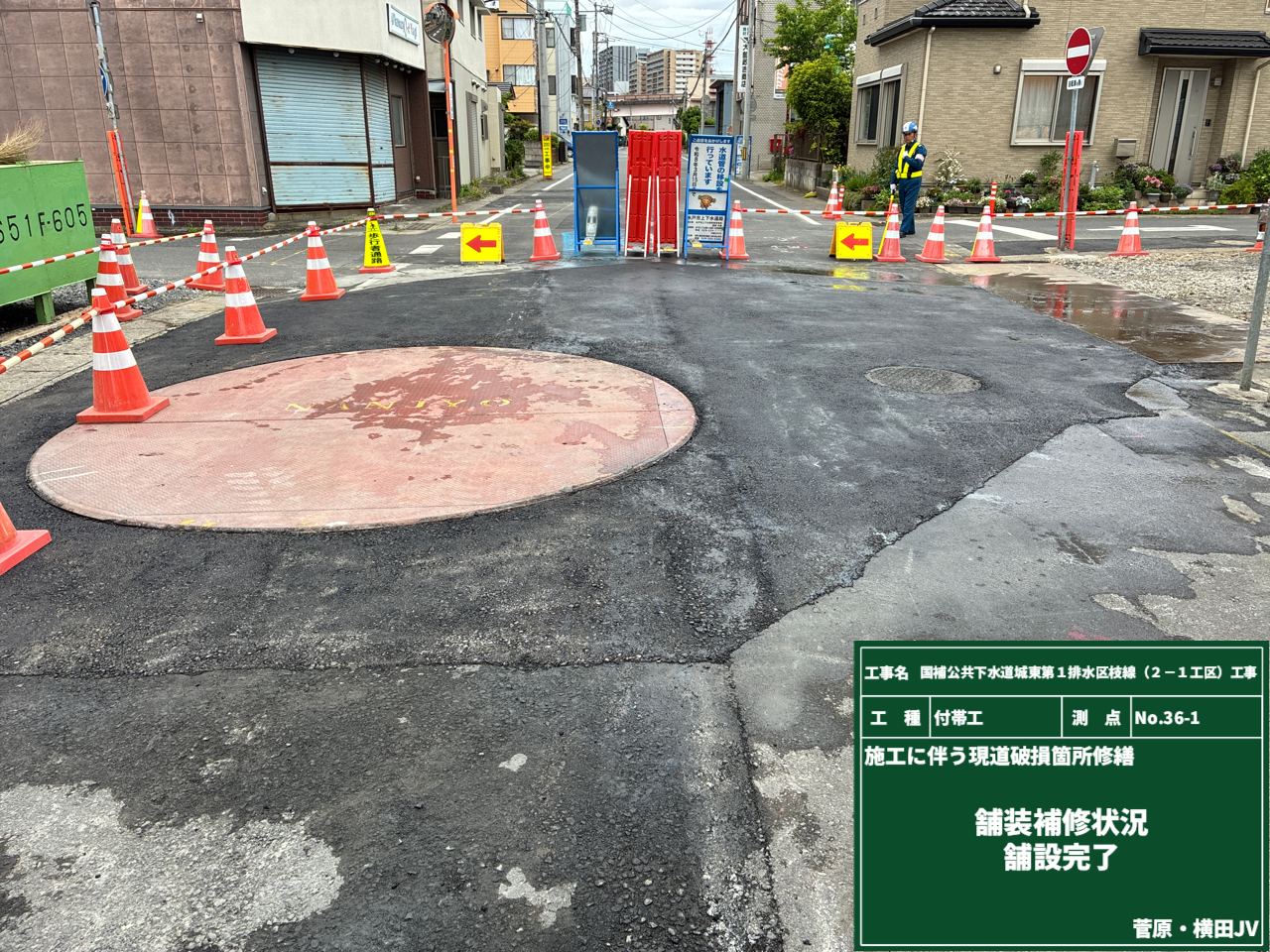

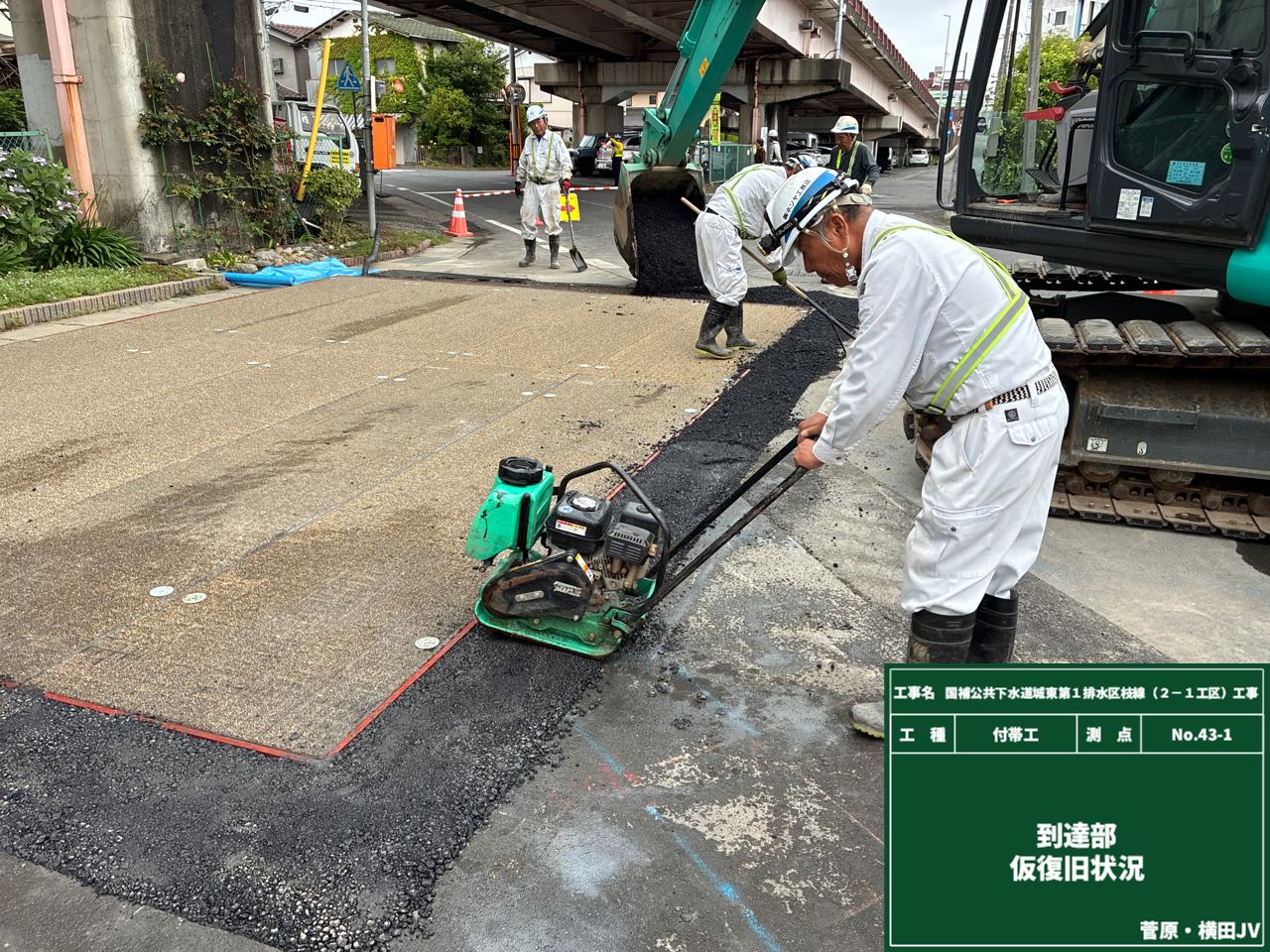

作業に慣れた作業員の手際の良い作業で、舗装補修は無事に完了しました😊

発進基地づくり

2026年4月17日

今回の現場は、地中に管路を埋設する非開削工法のひとつ「推進工法」という方法で作業をします。

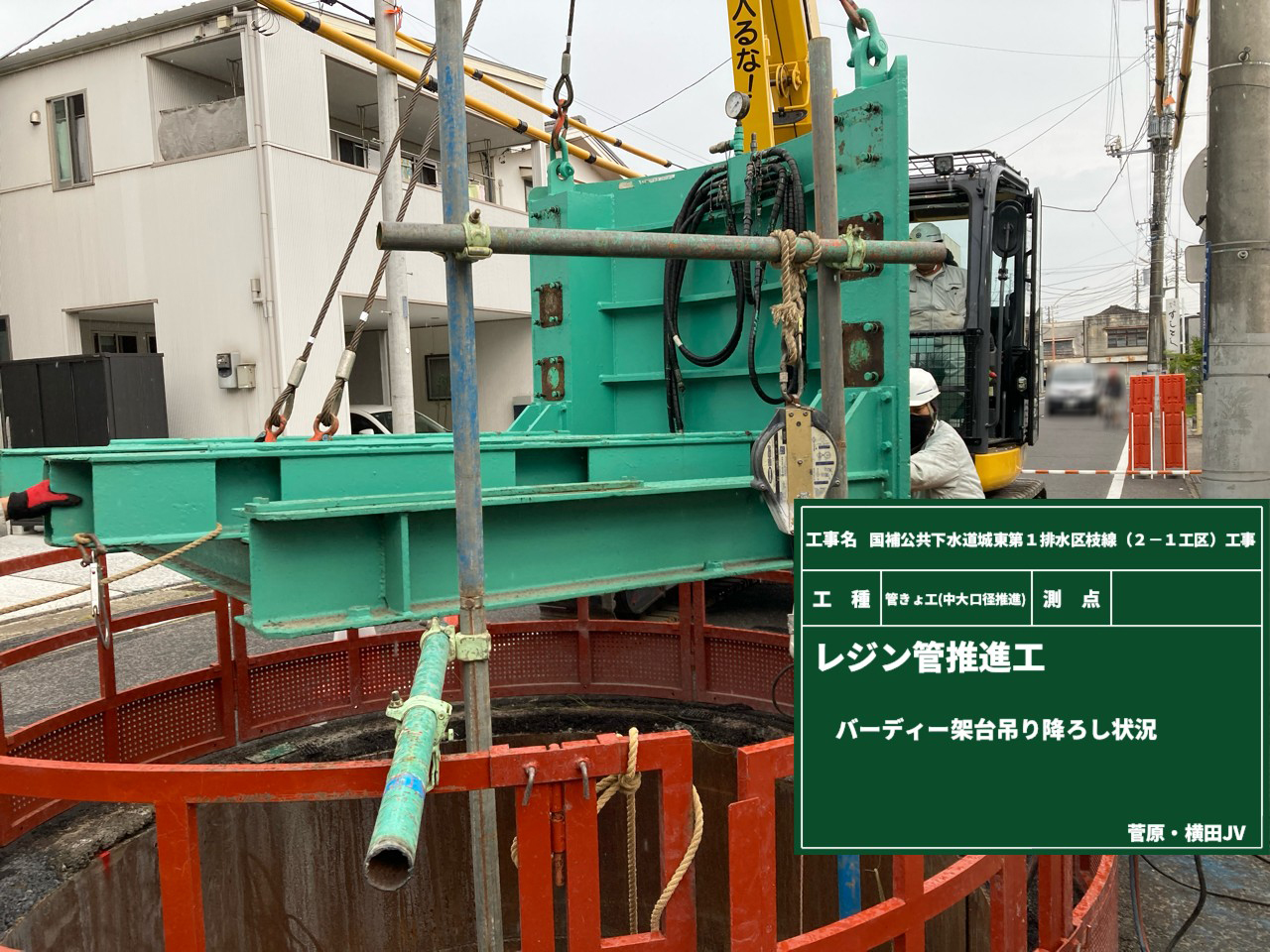

地面を開削せずに、発進~到着まで地下から推進管を押し込んで管を埋設していくんですよ✨

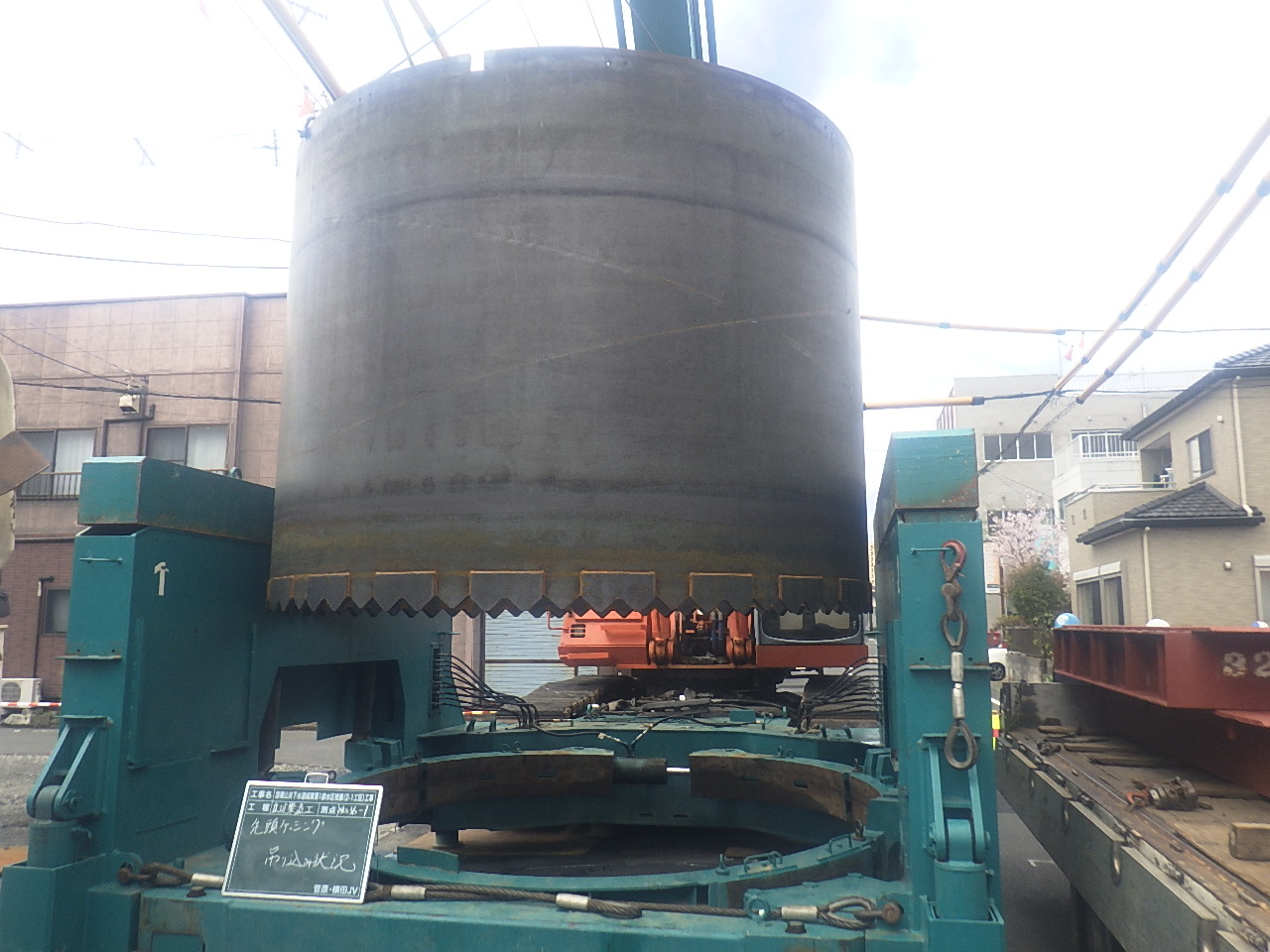

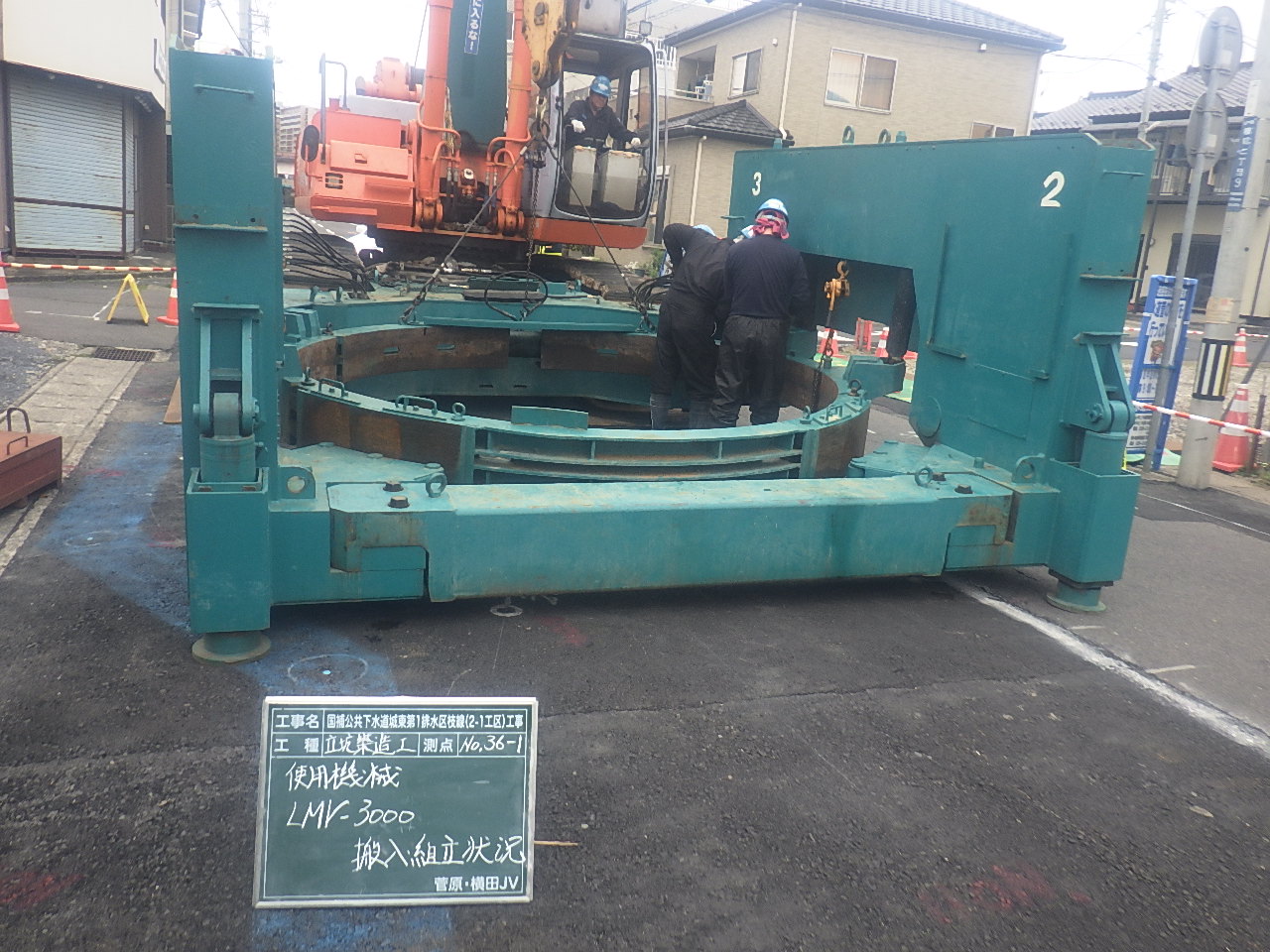

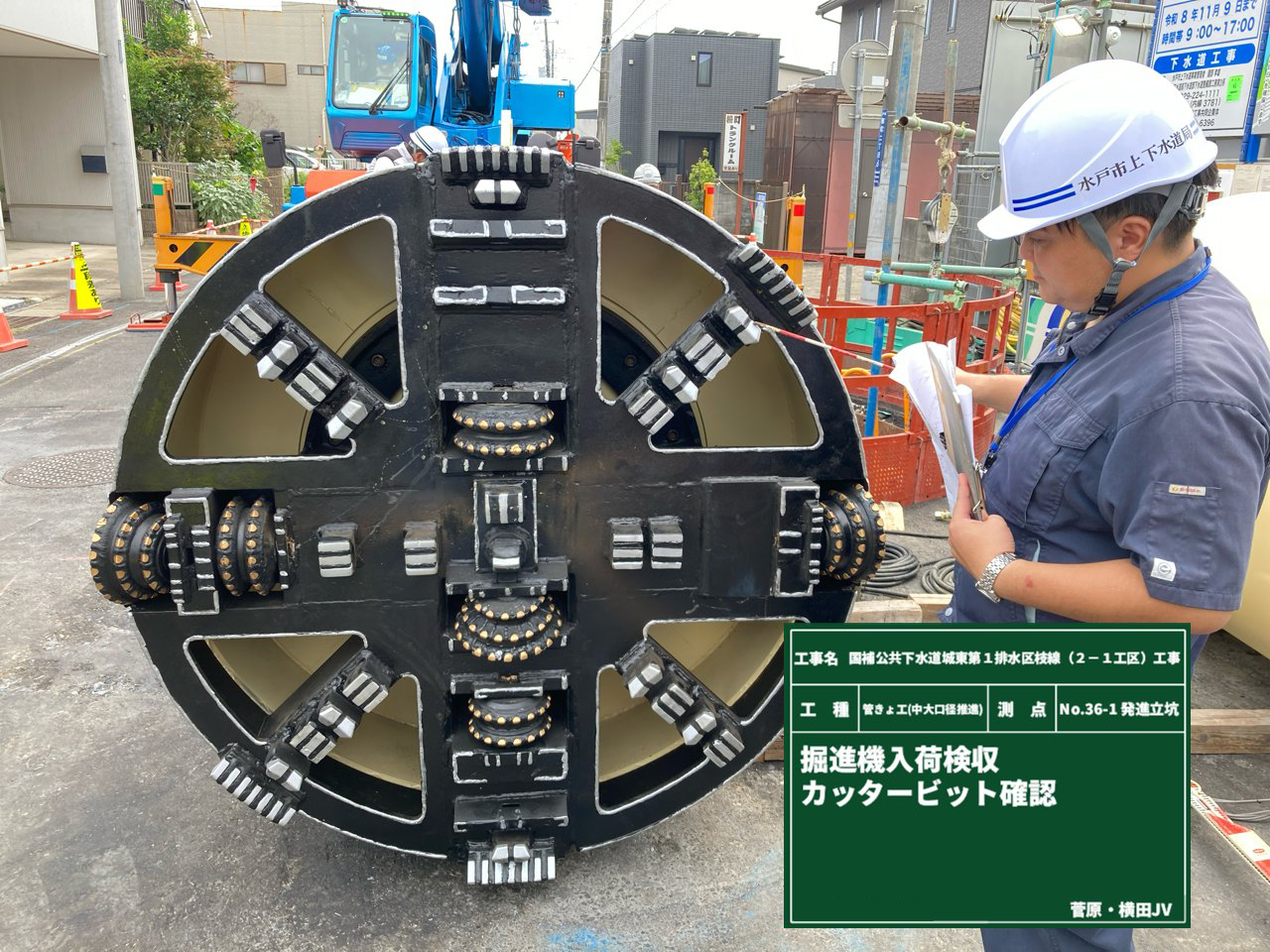

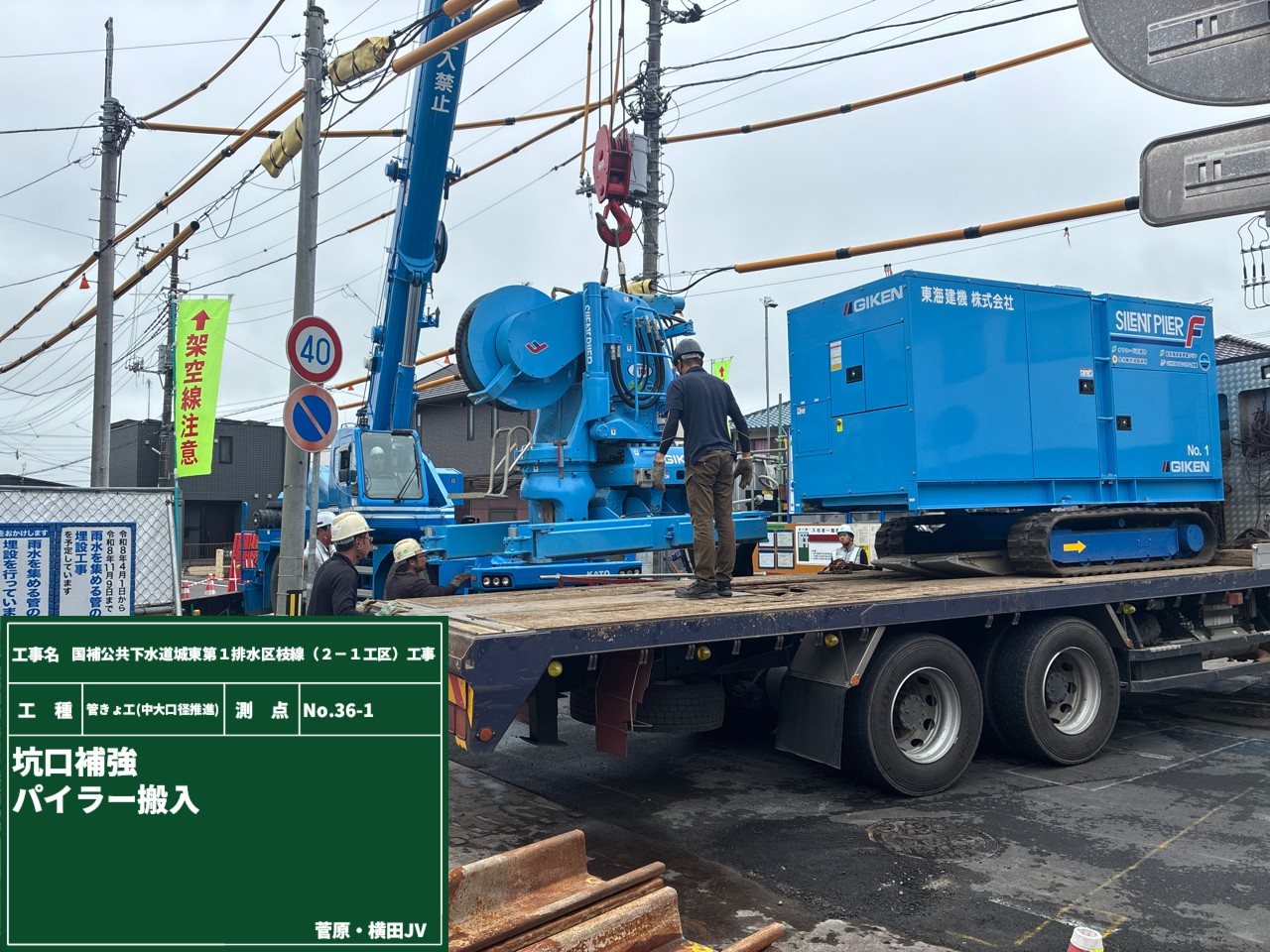

まずは施工場所に機械を設置・材料検収をして、さっそくケーシングを挿入していきます。

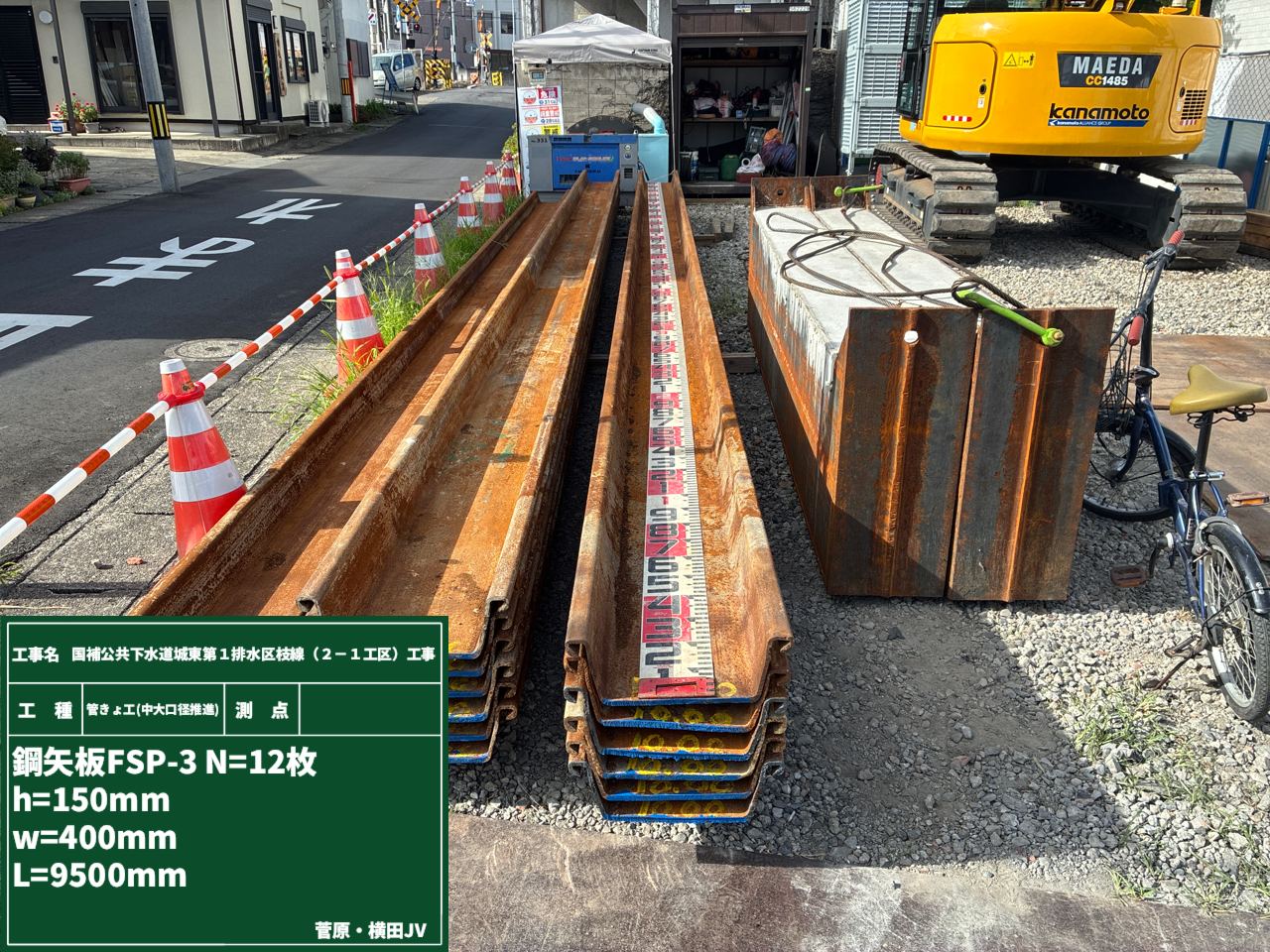

ケーシングは、掘削作業時に地盤を保護するために使われ、崩れを防止する重要な部品です。
先頭・中間・最終という大きく分けて3つのケーシングを圧入していきます。

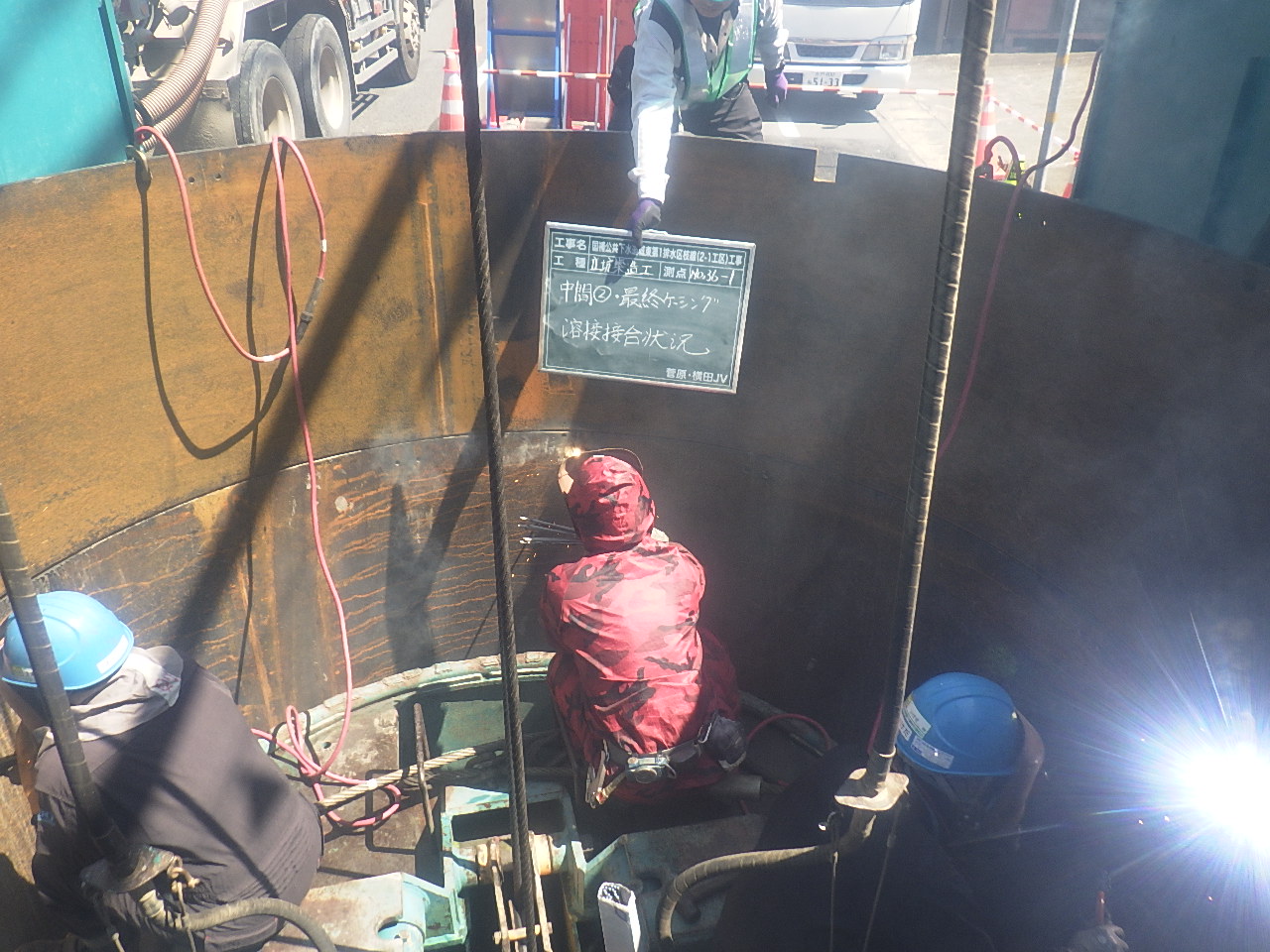

ケーシング同士は、溶接して繋ぎ合わせて一体化させて掘削完了です!

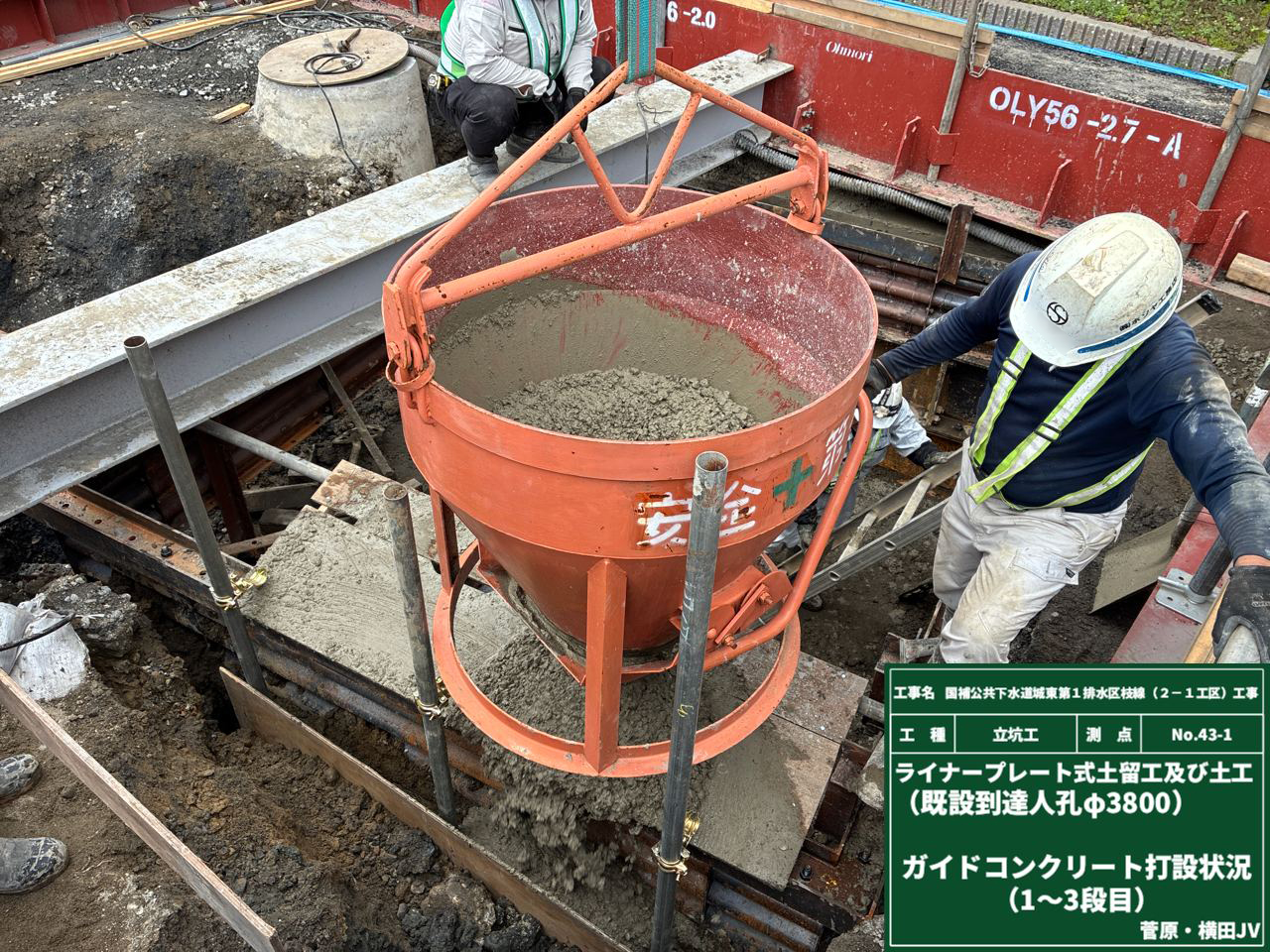

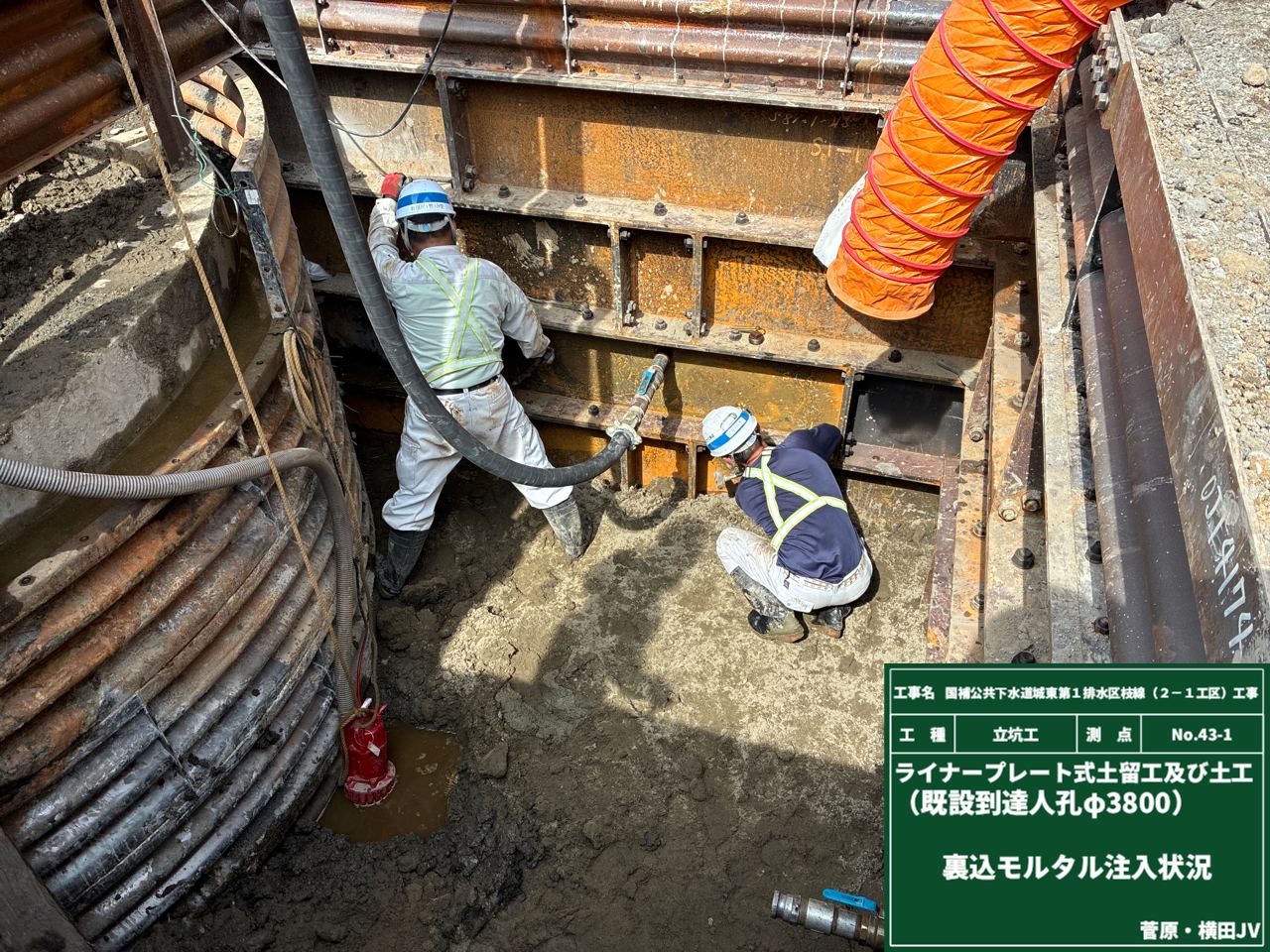

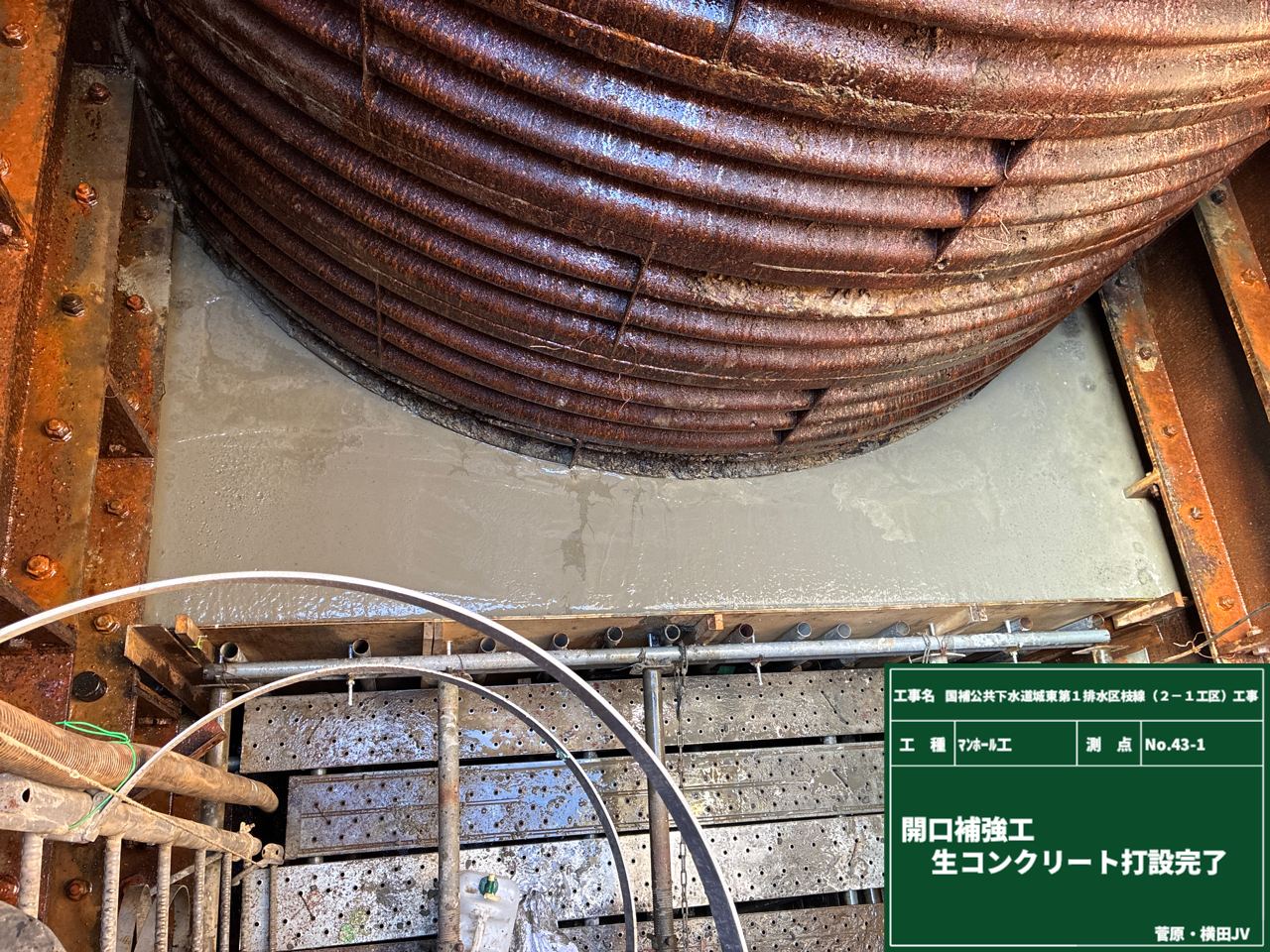

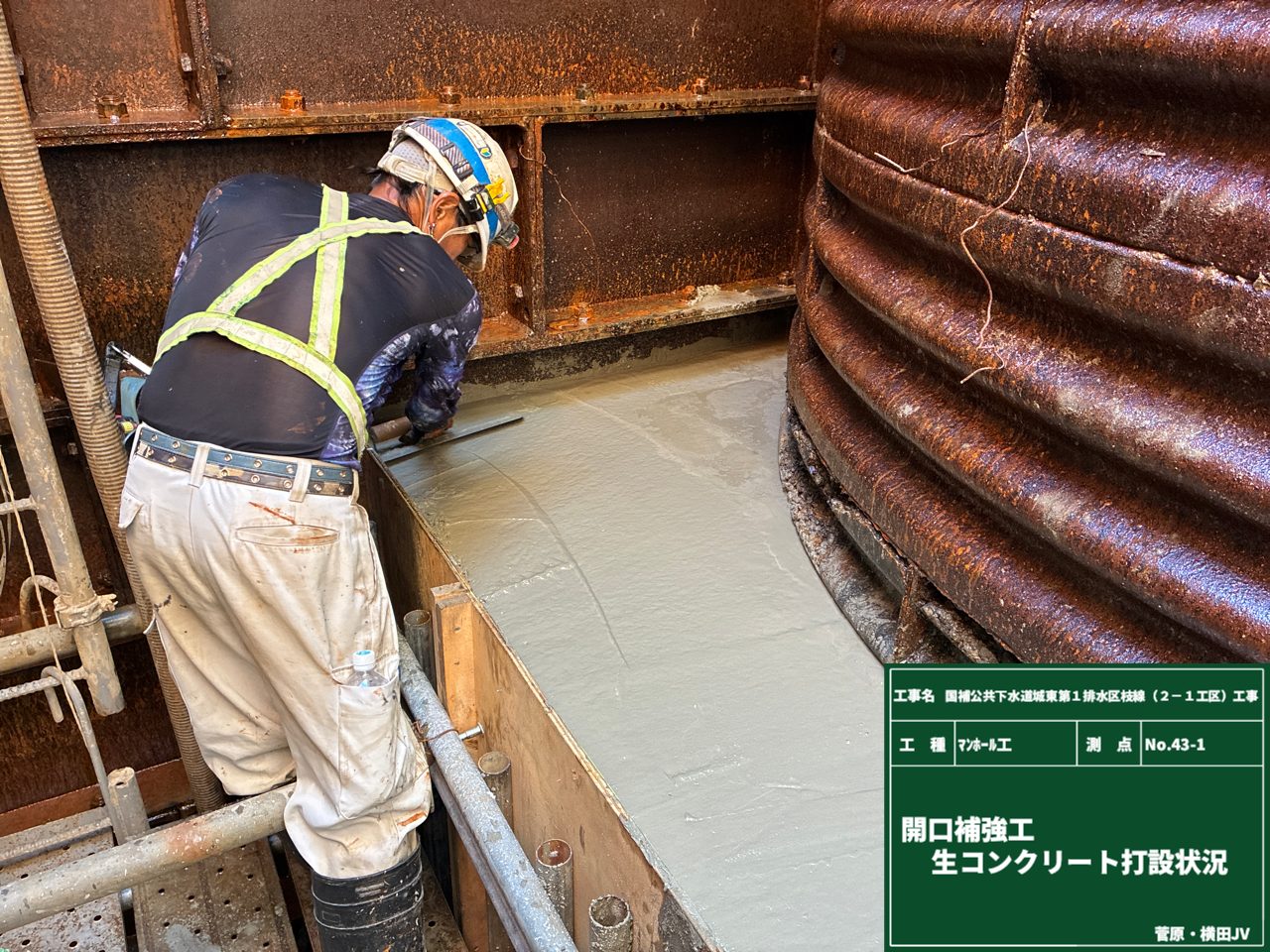

掘削完了後には、水中コンクリートで底盤コンクリートを打設。地下水の流入や底盤の崩壊を防ぎます👍

立坑が設計通りの深さまで掘削され、土留め壁や基礎工事も完了したので、発進基地はこれにて完成です😊

埋設物を探せ🔍

2026年4月13日

まずは試掘をして、地下に埋まっている物を確認します👀

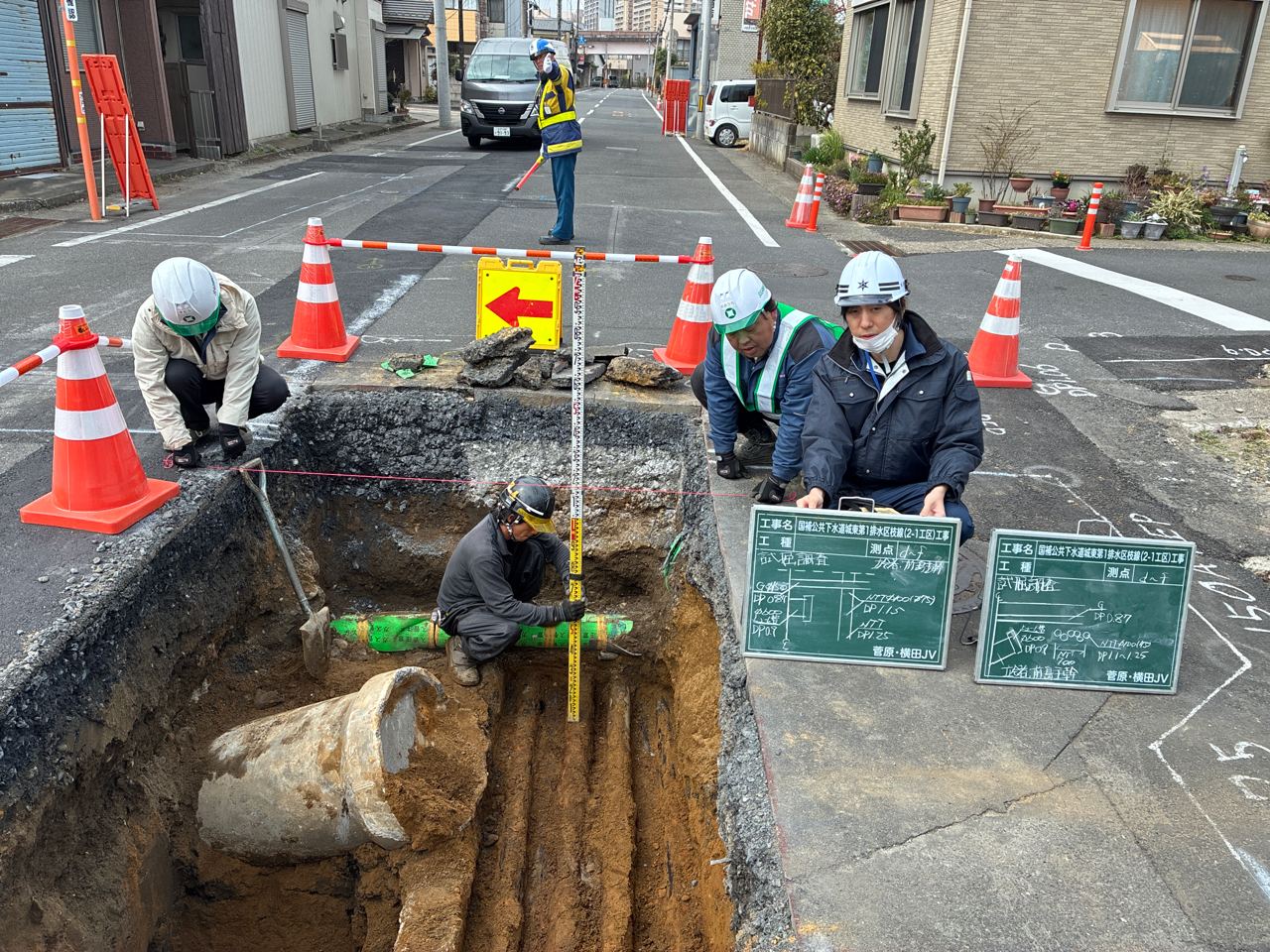

万が一、作業中にキズをつけたり破損させたりしないよう、しっかり位置を確認して記録に残します。
この作業中も通行規制が発生するため、交通誘導員を配置して作業を進めます⛑🚧

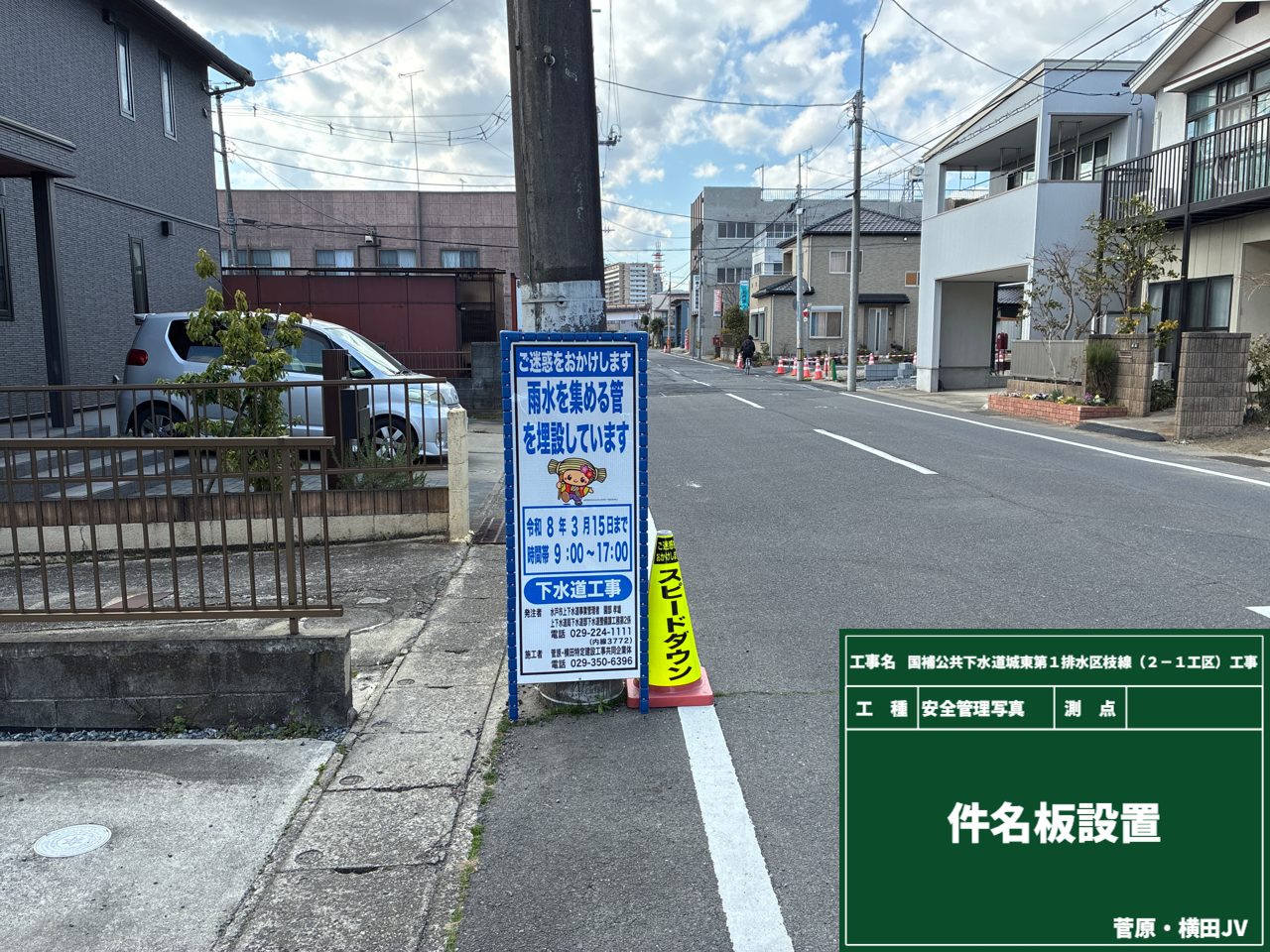

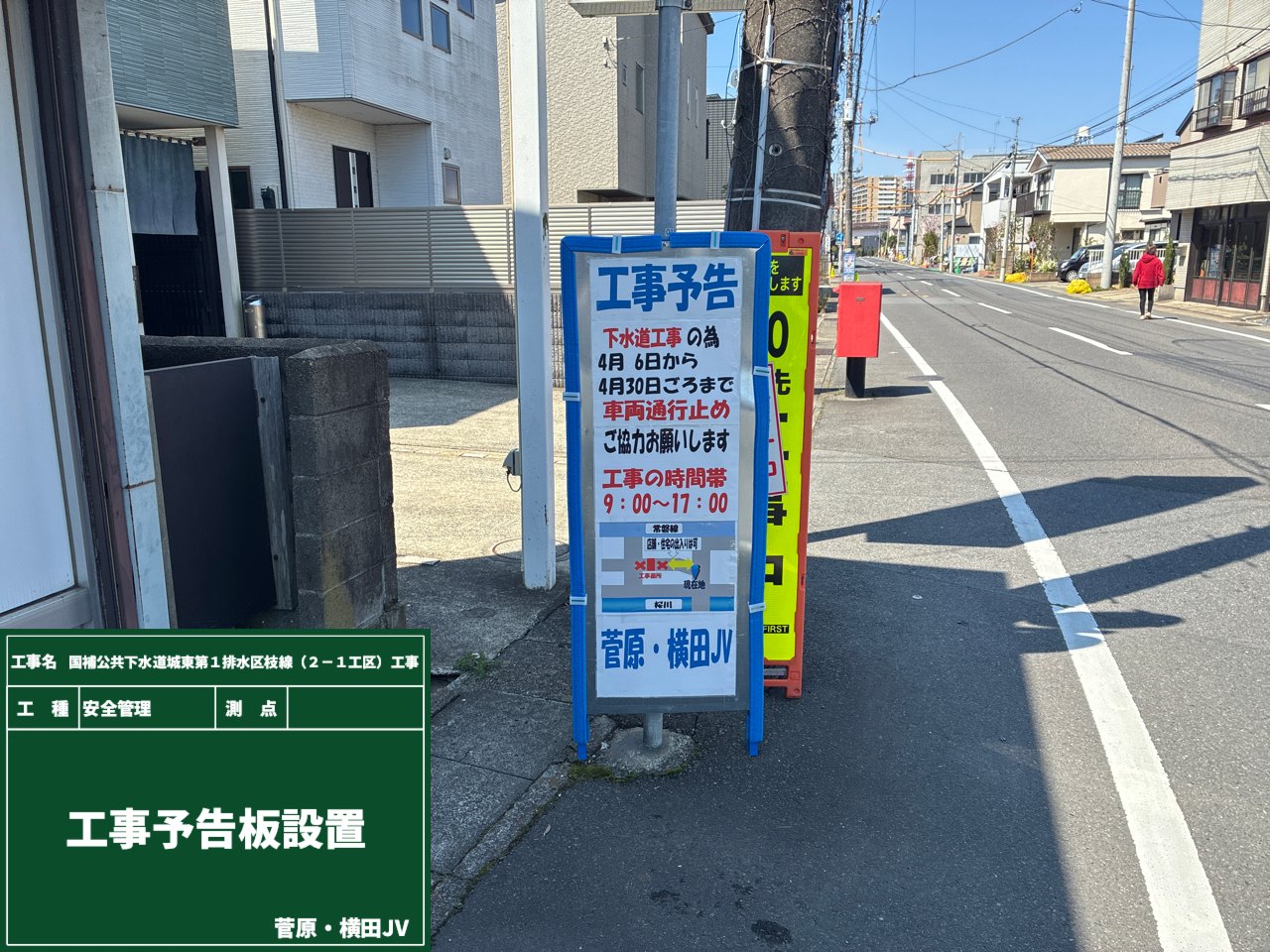

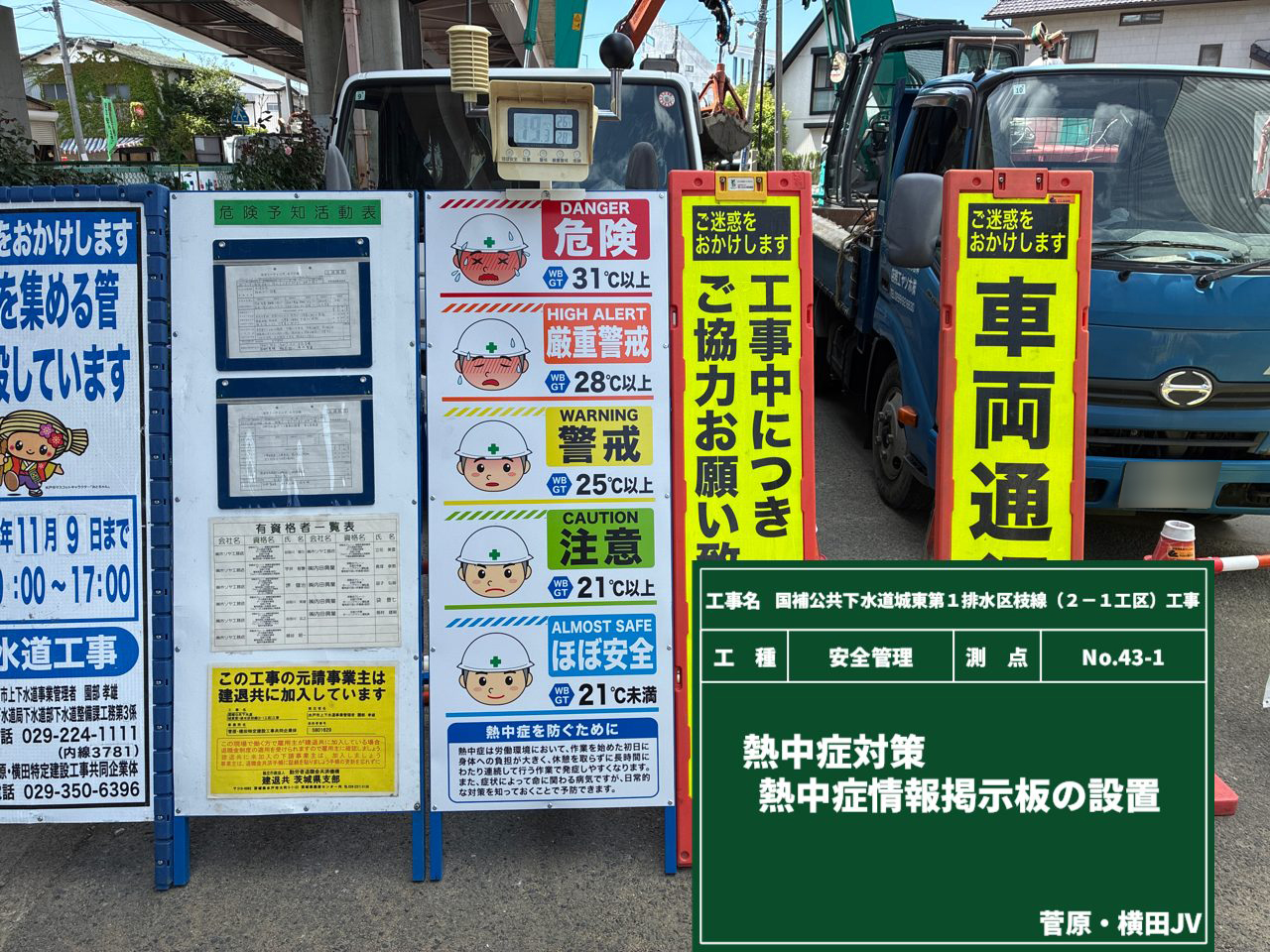

また、近隣住民の皆さまや通行される方へ向けて、予告看板を設置しました。
早速ですが、通行止めのご案内です🚫 ご不便をおかけしますが、ご理解とご協力をよろしくお願いいたします!!

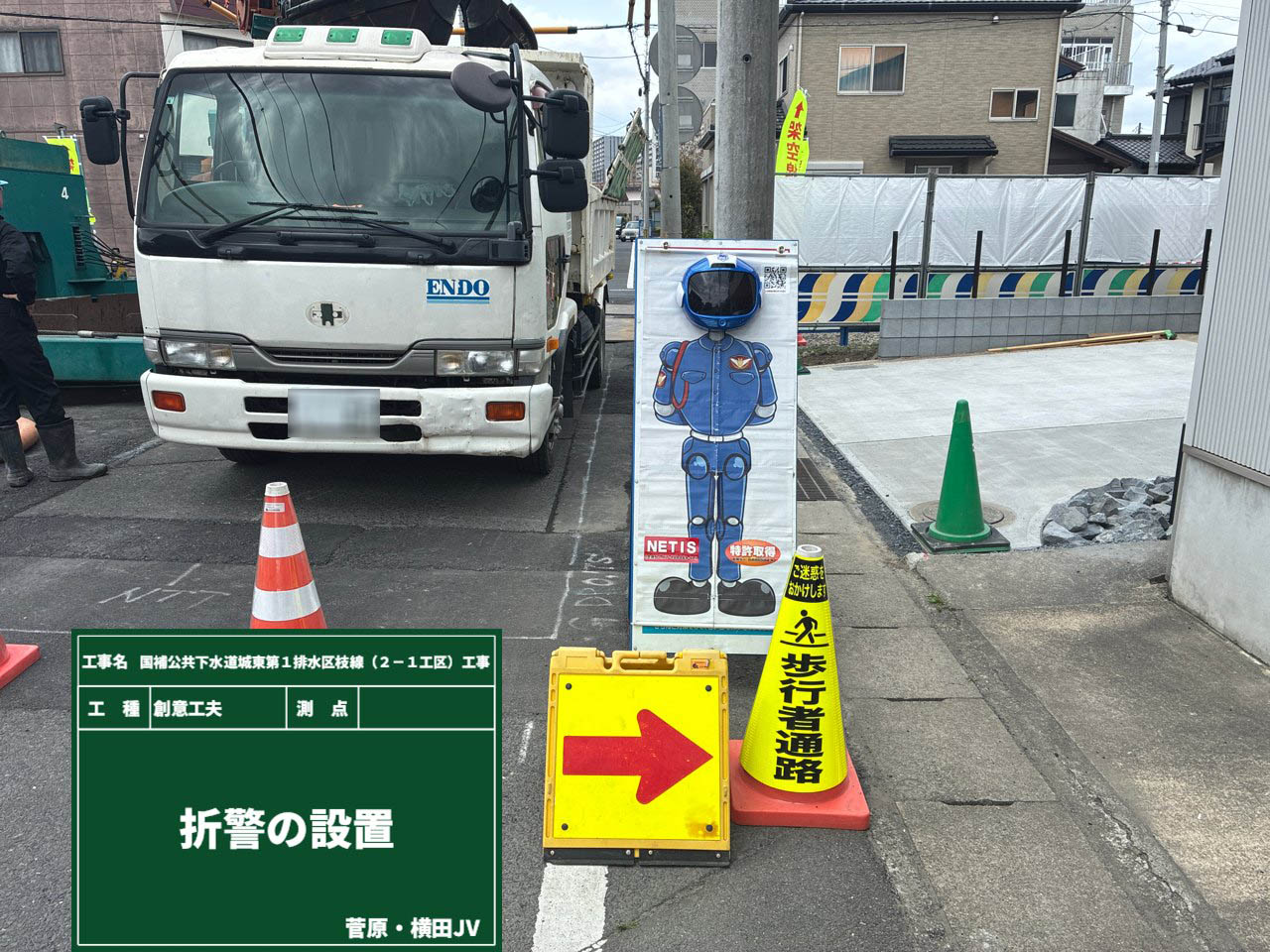

そして現場には、通称:折警(折りたたみ警備員)も配置。
ヘルメットのような部分はパネルになっていて、人感センサーで作動します。
なんと4ヶ国語に対応していて、昼夜問わず現場の安全確保に活躍してくれる頼もしい警備員です✨
お近くを通る際は、ゼヒ折警にも注目してみてください👍

桜川のサクラ🌸

2026年4月10日

水戸市を流れる桜川は、全長約19kmの一級河川です👍
水戸駅南側を市街地を流れていて、沿川には桜並木や偕楽園、千波公園など、市民の憩いの場として親しまれています😊
桜川という名前のとおり桜の季節には、約1.5kmにわたって桜のライトアップやぼんぼり飾りが点くんです🌸
写真は仕事中だったので昼間のサクラを撮影しましたが、夜のサクラも是非見てみたいですね!
現場周辺で見つけた、春を感じる1枚をお届けしました📸

工事が始まります!

2026年3月20日

事前調査などで既に現場作業を進めておりますが、改めてご挨拶させて頂きます!!
雨水を集める管を埋設する工事を行うため、11月頃までお世話になります。
工事期間中は、通行止めや通行規制などでご迷惑をおかけ致しますが、ご理解とご協力を宜しくお願い致します。

現場事務所も立ち上げました👍

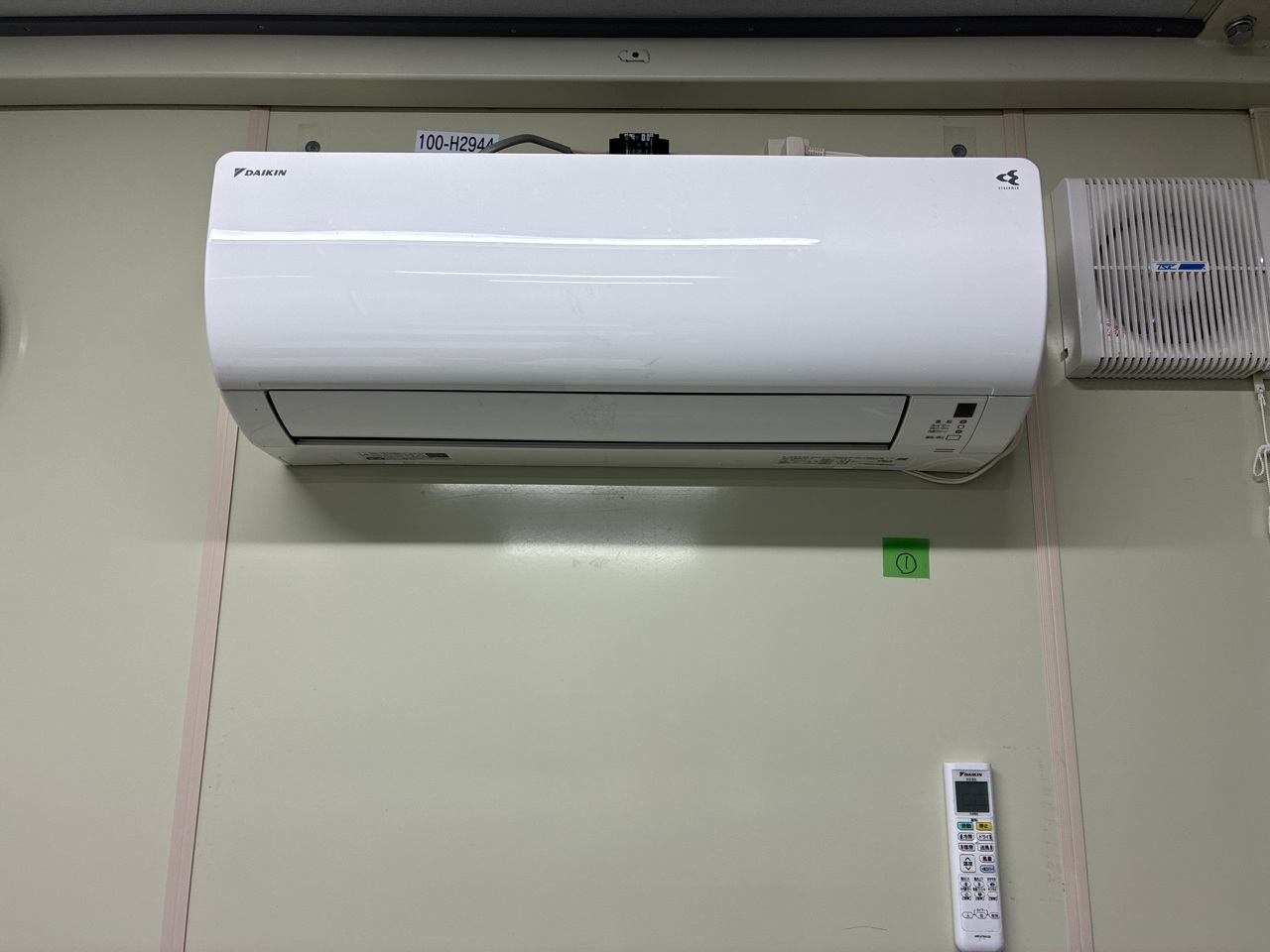

現場にはエアコン、冷蔵庫、飲料水を完備✨ ちょっとした休憩スペースみたいで快適です😊

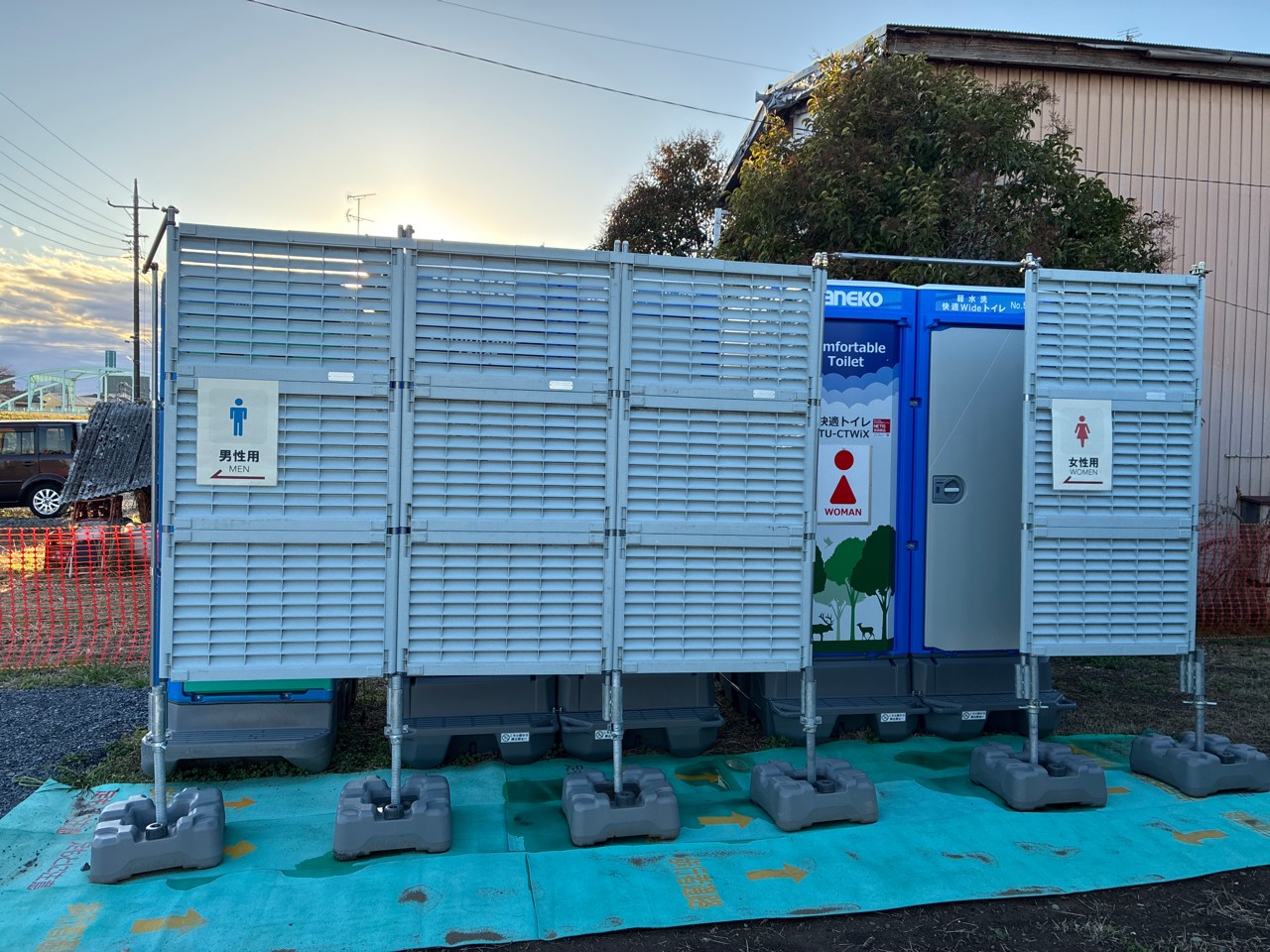

そしてもちろん、トイレも設置しました🚻
ただのトイレじゃありません!!その名も快適トイレです🙌 広くてキレイな男女別トイレで、今の現場では標準仕様です!!
安全で快適な現場づくりを心掛けて、工期末まで無事故で作業をしたいと思います👊
