日頃より大変お世話になっております。現在、水戸市発注の下水道工事により雨水管を推進工法により布設しております。
※推進工法・・・管の布設を地中から行う工法。
施工中において、地中のマシン(掘進機)を修理しなければならない状況となっております。
つきまして、下記、施工位置図において中間立坑(穴:深さ8m程度)を設置してマシンの修理を行う運びとなりました。
| 工事場所 | 茨城県水戸市柵町2丁目付近 |
|---|---|
| 工事内容 | 立坑築造及び機械修理 ※並行して交差点部での推進作業は行っております |
| 実施期間 | 2026年11月16日~2027年1月中旬頃まで |
| 作業時間 | 8:00~17:00【昼間作業】 ※【夜間】については規制のみで作業は行いません |

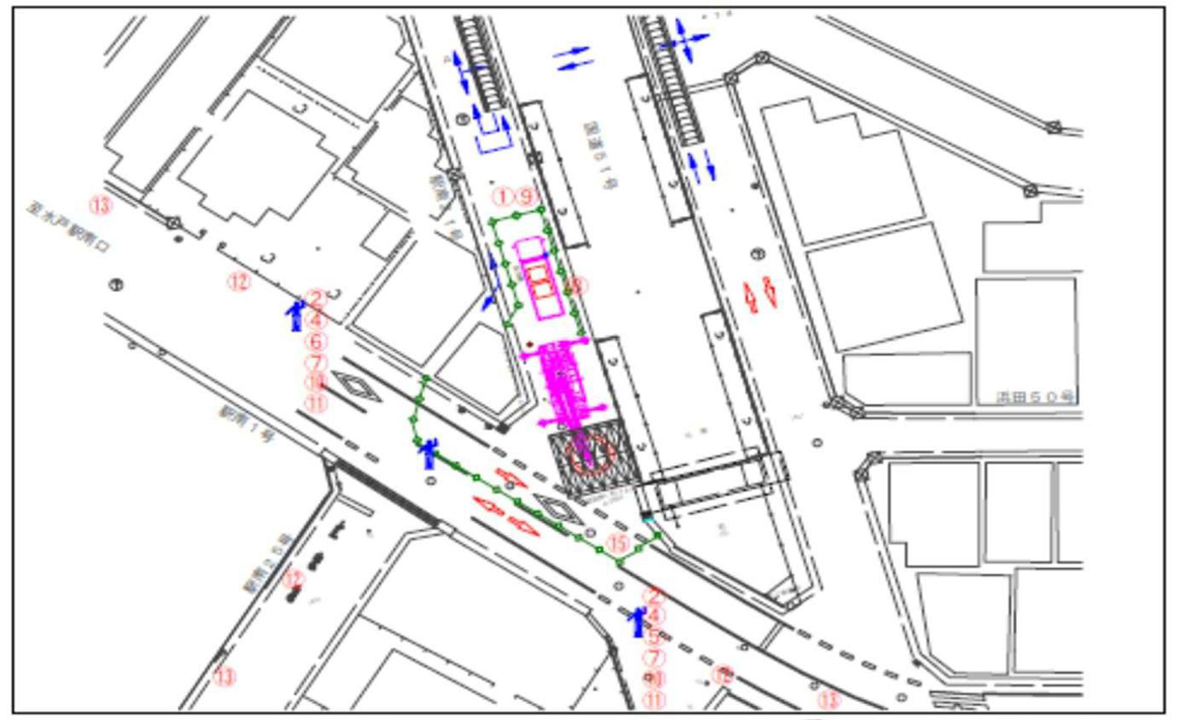

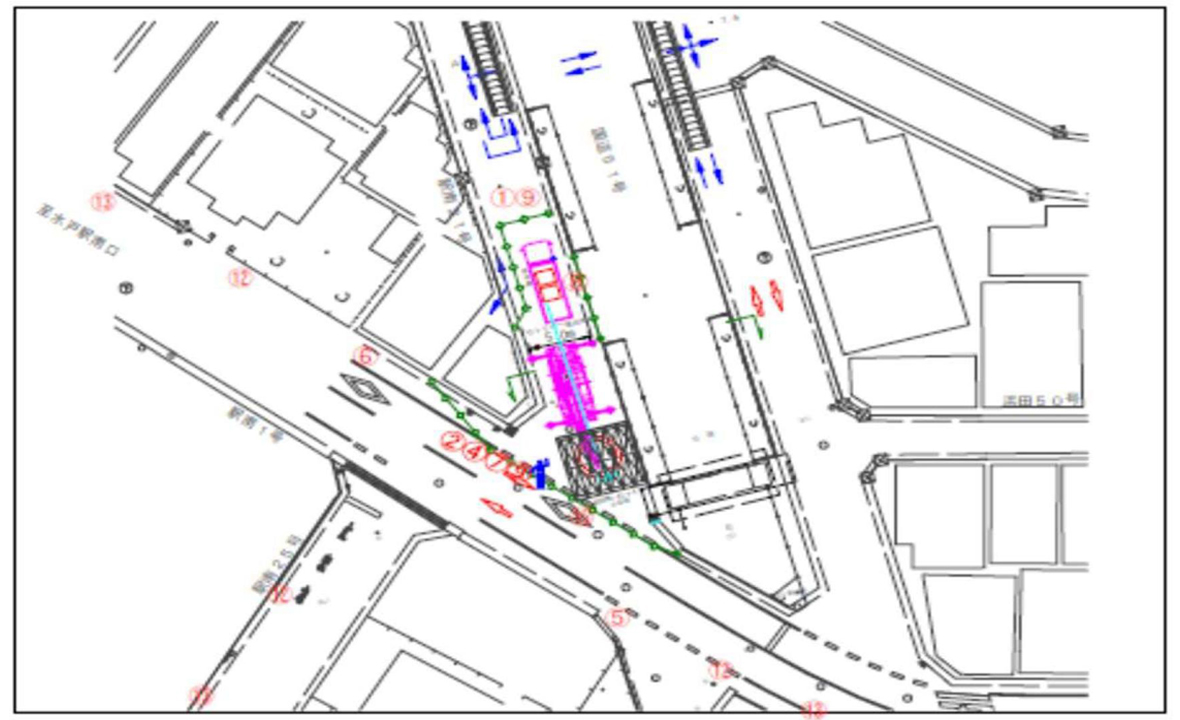

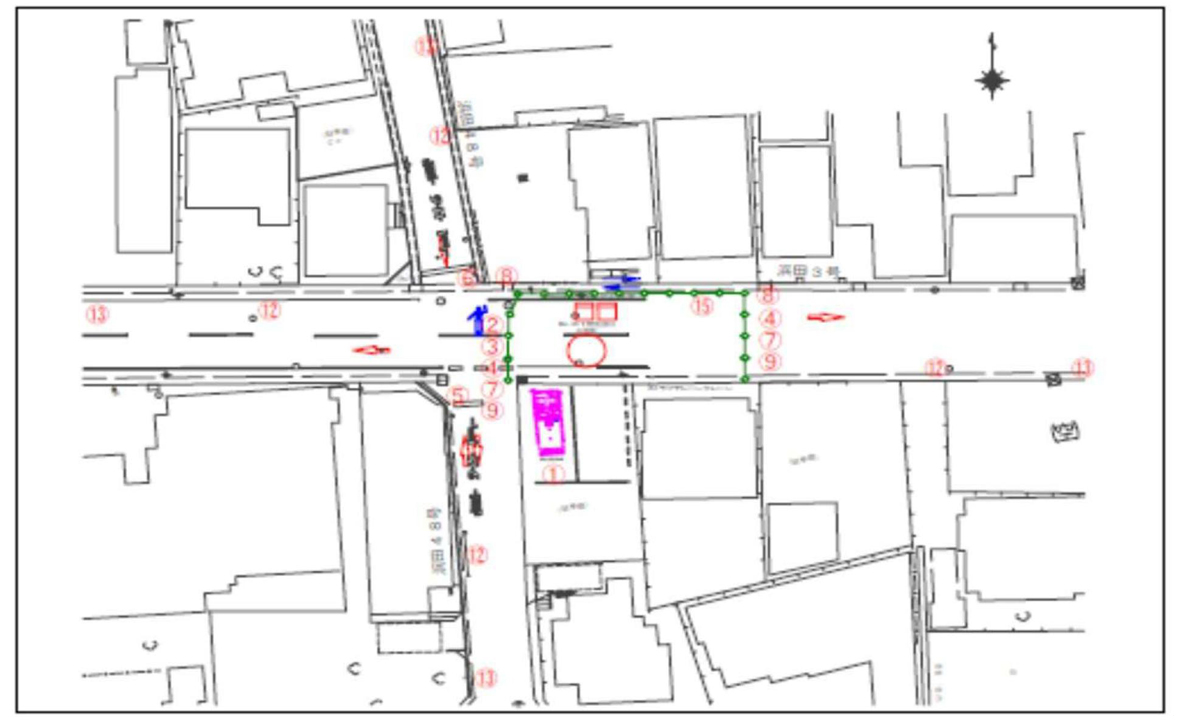

| 交通規制 | 【昼間】片側交互通行 2026年11月9日~2026年11月13日(ガス工事) 【昼間】全面通行止め 2026年11月16日~2026年12月4日(上旬)予定 【夜間】片側交互通行 2026年11月16日~2026年11月20日頃まで予定 【昼間】片側交互通行 2026年12月7日~2027年1月中旬頃 ※規制図は下記参照 ※作業開始1週間程前に再度、周知いたします ※天候等の状況により前後する可能性があります ※2027年2月下旬頃~3月上旬に道路の復旧作業を実施します |
| 全体工期 | 2025年11月15日~2027年3月15日 |
近隣の皆様には大変ご不便、ご迷惑をおかけいたしますが、ご理解・ご協力を賜りますようお願い申し上げます。
ご不明な点や、お気づきになられたことがございましたら、
下記、お問い合わせ先までご連絡頂きますよう重ねてお願い申し上げます。
| 施工業者 | 菅原・横田特定建設工事共同企業体 茨城県水戸市六反田町1213-1 現場代理人:青山 TEL:070-2160-7397 監理技術者:大内 主任技術者:芝沼 |
|---|---|
| 発注者 | 水戸市上下水道局下水道部 下水道整備課 工務第3係 担当者:内田監督員 TEL:029-224-1111(内線3781) |
期間【昼間】11月16日~12月4日
期間【昼間】11月3日~11月9日(ガス工事)
【昼間】12月7日~2027年1月上旬頃
【夜間】11月16日~11月20日
このたび、下記日程のとおり全面通行止め工事を行います。
工事に伴い、車両の通り抜けができません。
※歩行者の通行は可能です。
迂回協力の程、よろしくお願いいたします。
大変ご不便とご迷惑をおかけいたしますが、工事へのご理解とご協力をお願いいたします。
※規制図①をメインとしてスポット(一時的に)で規制図②を行います。
| 工事場所 | 茨城県水戸市柵町2丁目付近 |
|---|---|
| 工事内容 | 下水道工事に伴う全面通行止め |
| 通行止期間 | 2026年8月26日~2026年8月29日まで |
| 作業時間 | 9:00~17:00 ※雨天時は順延します。 |
ご不明な点や、お気づきになられたことがございましたら、
下記、お問い合わせ先までご連絡頂きますよう重ねてお願い申し上げます。
| 発注者 | 水戸市上下水道局下水道整備課 TEL:029-224-1111(内線3781) |
|---|---|
| 施工業者 | 菅原・横田特定建設工事共同企業体 TEL:029-350-6396 担当:青山 070-2160-7397 |
このたび、下記日程のとおり全面通行止め工事を行います。
工事に伴い、車両の通り抜けができません。
※歩行者の通行は可能です。
迂回協力の程、よろしくお願いいたします。
| 工事場所 | 茨城県水戸市柵町2丁目付近 |
|---|---|
| 工事内容 | 下水道工事に伴う全面通行止め |
| 通行止期間 | 2026年7月22日~2026年7月25日まで 7月27日より片側交互通行再開いたします。 |
| 作業時間 | 9:00~17:00 ※雨天時は順延します。 |
ご不明な点や、お気づきになられたことがございましたら、
下記、お問い合わせ先までご連絡頂きますよう重ねてお願い申し上げます。
| 発注者 | 水戸市上下水道局下水道整備課 TEL:029-224-1111(内線3781) |
|---|---|
| 施工業者 | 菅原・横田特定建設工事共同企業体 TEL:029-350-6396 担当:青山 070-2160-7397 |

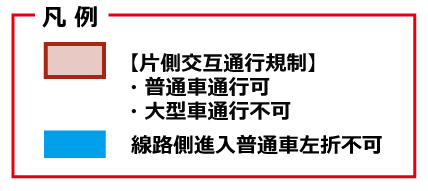

このたび、下記日程のとおり片側交互通行規制工事を行います。
工事に伴い、大型車両に関しましては幅員狭小のため通り抜けができません。
迂回協力の程、よろしくお願いいたします。

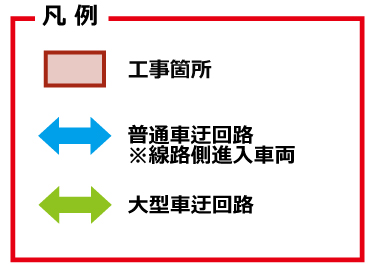

線路側(一方通行)から進入する普通車両に関しましては、幅員狭小により左折が出来ませんので迂回協力の程、よろしくお願いいたします。
※一時、全面通行止めにて施工する期間がございます。その際は、改めてご連絡いたします。
| 工事場所 | 茨城県水戸市柵町2丁目付近 |
|---|---|
| 工事内容 | 下水道工事に伴う片側交互通行規制 |
| 片側交互通行規制期間 | 2026年7月16日~2027年1月31日まで |
| 作業時間 | 9:00~17:00 ※雨天時は順延します。 |
ご不明な点や、お気づきになられたことがございましたら、
下記、お問い合わせ先までご連絡頂きますよう重ねてお願い申し上げます。
| 発注者 | 水戸市上下水道局下水道整備課 TEL:029-224-1111(内線3781) |
|---|---|
| 施工業者 | 菅原・横田特定建設工事共同企業体 TEL:029-350-6396 担当:青山 070-2160-7397 |
このたび、下記日程のとおり全面通行止め工事を行います。工事に伴い、車両の通り抜けができません。
※歩行者の通行は可能です。
迂回協力の程、よろしくお願いいたします。大変ご不便とご迷惑をお掛けしますが、工事へのご理解とご協力の程よろしくお願いいたします。
| 工事場所 | 茨城県水戸市柵町1丁目付近 |
|---|---|
| 工事内容 | 下水道工事に伴う通行止め |
| 通行止期間 | 2026年6月17日~2026年7月31日まで |
| 作業時間 | 9:00~17:00 ※雨天時は順延します。 |
ご不明な点や、お気づきになられたことがございましたら、
下記、お問い合わせ先までご連絡頂きますよう重ねてお願い申し上げます。
| 発注者 | 水戸市上下水道局下水道整備課 TEL:029-224-1111(内線3781) |
|---|---|
| 施工業者 | 菅原・横田特定建設工事共同企業体 TEL:029-350-6396 担当:青山 070-2160-7397 |
日頃より大変お世話になっております。
この度、水戸市発注の国補公共下水道城東第1排水区枝線(2-1工区)工事により管きょの布設工事(推進工法)を行います。
| 工事概要 | 管きょ布設(推進工法) |
|---|---|
| 実施期間 | 2025年12月下旬~2027年3月下旬ごろまで |
| 作業時間 | 9:00~17:00 ※工事の進捗状況により、前後する場合があります。 |
近隣の皆様には大変ご不便、ご迷惑をおかけいたしますが、早期完成を目指してまいりますので、ご理解、ご協力を賜りますようお願い申し上げます。
なお、ご不明な点や、お気づきになられたことがございましたら、下記、お問い合わせ先までご連絡頂きますよう重ねてお願い申し上げます。
| 施工者 | 菅原・横田特定建設工事共同企業体 茨城県水戸市六反田町1213-1 |
|---|---|
| 現場代理人 | 青山 TEL:070-2160-7397 |
| 監理技術者 | 大内 |
| 主任技術者 | 芝沼 |
| 発注者 | 水戸市上下水道局下水道部 担当課:下水道整備課 工務第3係 |
| 担当者 | 内田監督員 TEL:029-224-1111(内線3781) |
今回の工事では実線部分に内径1200mのレンジコンクリート管を敷設します。
この工事では推進工法を採用しています。
工事に伴い、下記内容にて交通規制(全面通行止め、片側交互通行)を行います。
地域の皆様、ご通行される皆様にはご不便をお掛け致しますが、何卒ご理解とご協力のほどよろしくお願い致します。
| 規制期間 | 2026年4月上旬~2026年11月中旬(予定) |
|---|---|
| 規制時間 | 9:00~17:00 ※工事の進捗状況により、前後する場合があります。 |
| 規制形態 | 発進立坑部および到達立坑部において 全面通行止め、片側交互通行 |
1.発進立坑部:片側交互通行
2.発進立坑部:全面通行止め
3.到達立坑部:片側交互通行
4.到達立坑部:全面通行止め

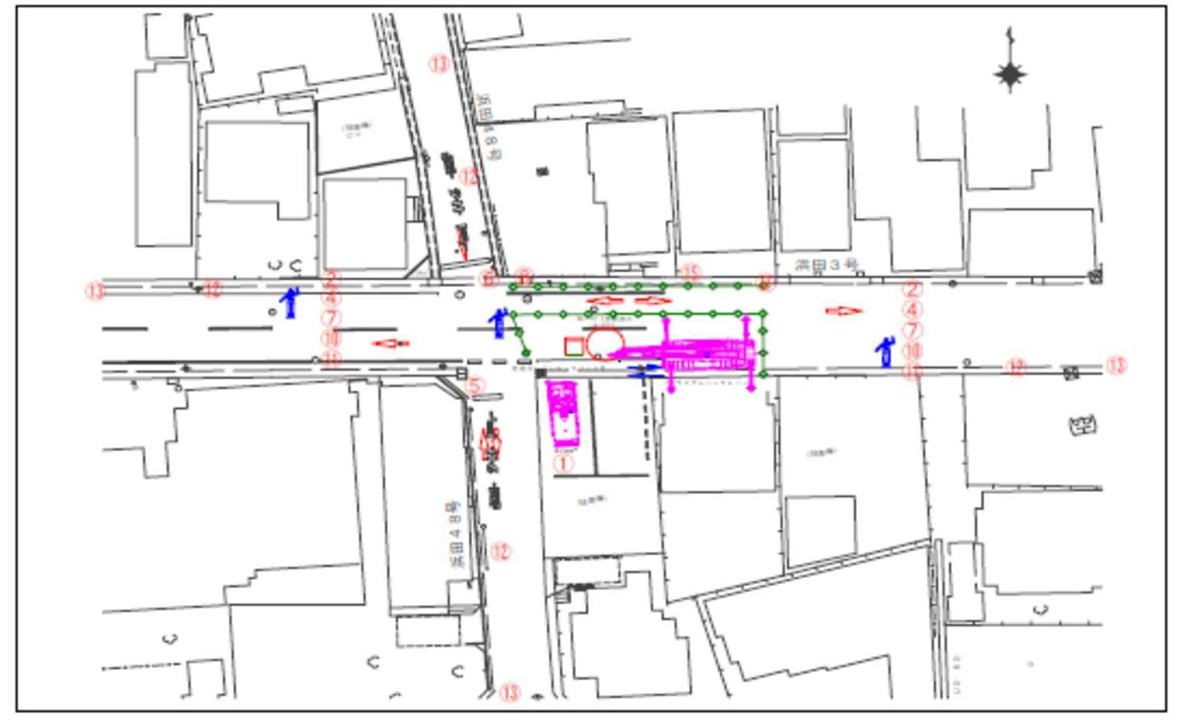

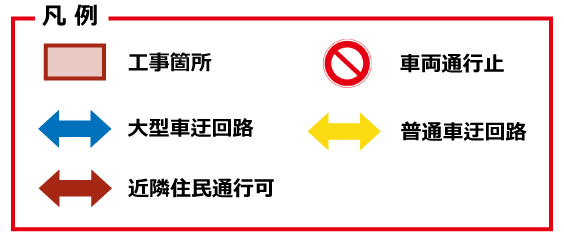

下記日程のとおり全面通行止めにて工事を行います。(工事箇所・進入可・車両通行止 位置図 参照)
工事に伴い、車両の通り抜けができません。
※歩行者の通行は可能です。
迂回協力の程、よろしくお願いいたします。
大変ご不便とご迷惑をおかけいたしますが、工事へのご理解とご協力のほどよろしくお願いいたします。
| 工事場所 | 柵町1丁目付近 |
|---|---|
| 工事内容 | 下水道工事に伴う全面通行止め |
| 通行止期間 | 2026年4月30日~2026年6月30日 |
| 工事時間 | 9:00~17:00まで ※雨天時は順延します。 |
下記日程のとおり全面通行止めにて工事を行います。(工事箇所・車両通行止 位置図 参照)
工事に伴い、車両の通り抜けができません。
※歩行者の通行は可能です。
迂回協力の程、よろしくお願いいたします。
大変ご不便とご迷惑をおかけいたしますが、工事へのご理解とご協力のほどよろしくお願いいたします。
| 工事場所 | 柵町2丁目付近 |
|---|---|
| 工事内容 | 下水道工事に伴う全面通行止め |
| 通行止期間 | 2026年4月24日~2026年4月30日 4月24日・4月27日・4月28日・4月30日の4日間 |
| 工事時間 | 9:00~17:00まで ※雨天時は順延します。 |
下記日程のとおり全面通行止めにて工事を行います。(工事箇所・迂回路 位置図 参照)
工事に伴い、車両の通り抜けができません。
※歩行者の通行は可能です。
迂回協力の程、よろしくお願いいたします。
| 工事場所 | 柵町2丁目付近 |
|---|---|
| 工事内容 | 下水道工事に伴う全面通行止め |
| 通行止期間 | 2026年4月6日~2026年4月30日 |
| 工事時間 | 9:00~17:00まで ※雨天時は順延します。 |
4月30日以降は別箇所で工事し、7月中旬頃より工事箇所(裏面参照)にて再度工事を行いますのでよろしくお願いいたします。
7月中旬以降は片側交互通行で行います。(一時通行止めの時間帯有り)
